软件使用过程中,设置工期是非常常用的功能,工期的设置其实非常简单,如果不理解工期之间的换算关系,工期设置结果会出现各种各样的错误,今天给大家分享一下工期的转换与设置技巧。

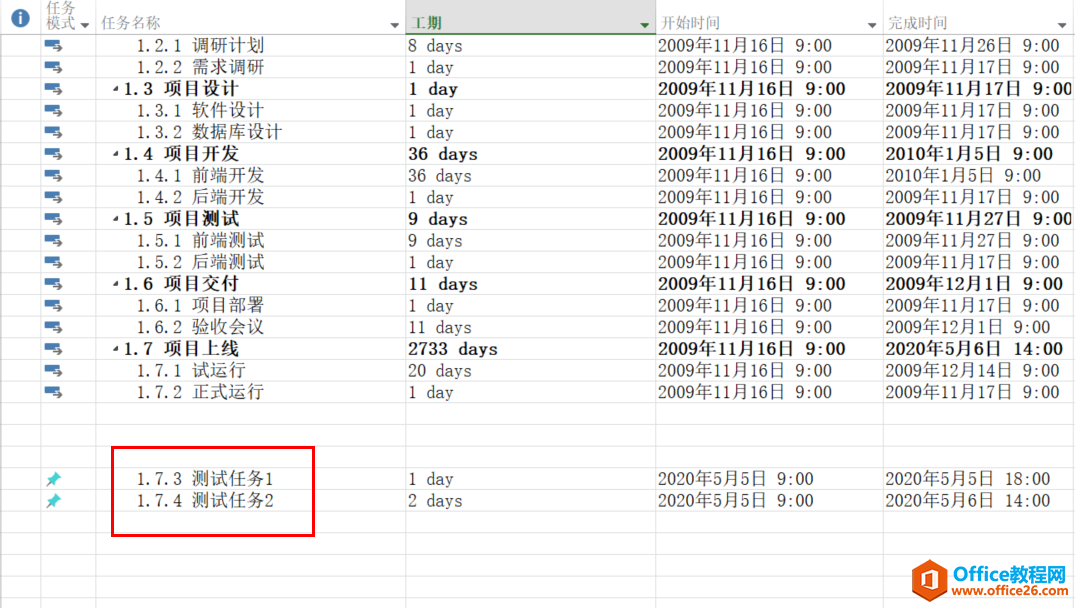

先给大家看一张图,图中红色框内的数字就是任务对应的工期,图中的工期是以天为单位。
工期设置
问题一:图中的1天代表多少个工时呢?
软件初始化的默认时间为8工时,通过软件选项可以查看具体为多少工时。请看下图
工时默认值
找到日程菜单对应的每日、每周、每月工时值,每日默认为8工时,每周默认为40工时,每月默认为20工作日。默认值是可以进行更改的,选中修改即可。
问题二:上图中的1天对应的工时与项目设置的日历有关系吗?有什么关系?
有关系,项目设置的日历推移量(开始日期与结束日期之间的时间差)是以每日、每周、每月工时值进行计算。后面会有具体的案例说明之间的关系。
问题三:单位除了天,还可以设置其他单位吗?比如周、月等。
当然可以了,软件的功能还是比较强大的,通过软件非常简单的就可以设置,如下图所示:
设置其他单位
找到日期对应的工期显示单位设置,软件默认为天,下拉选择中显示分钟数、小时数、天、月数。根据实际需求选择对应的选项即可。设置完成后,结果如下图所示:
设置周为单位
案例演示:
1、日历创建

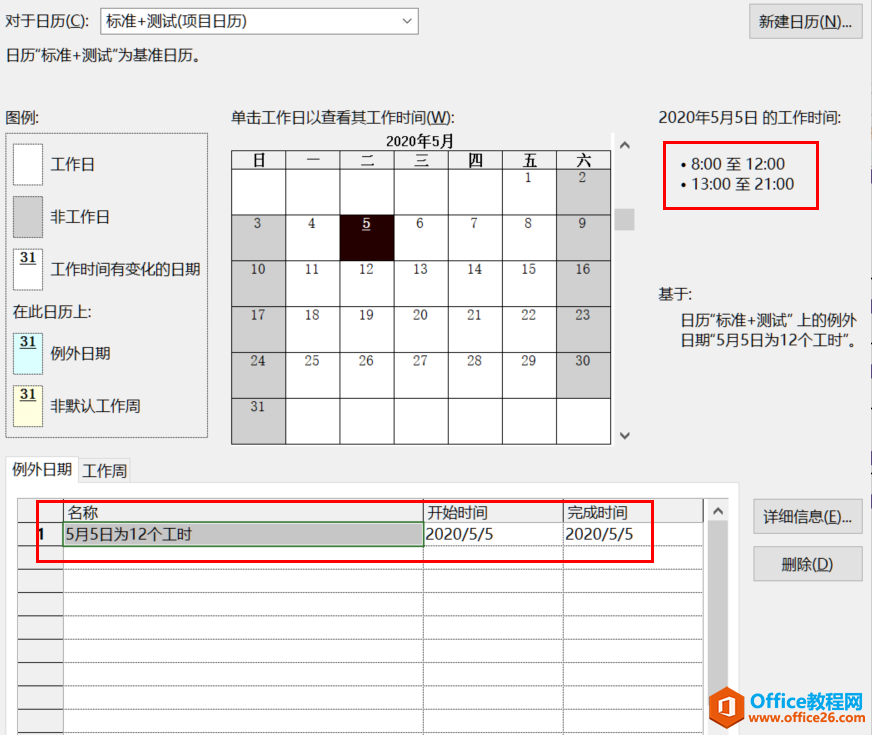

首先创建案例需要的日历,把5月5号设置为工作日,工作时长为8-12,13-21,全天共12工时。
不会设置日历的同学,请参考小编的另一篇文章。
从入门到精通!项目管理软件Project系列教程一日历的设置(996)
日历初始化
2、任务的创建

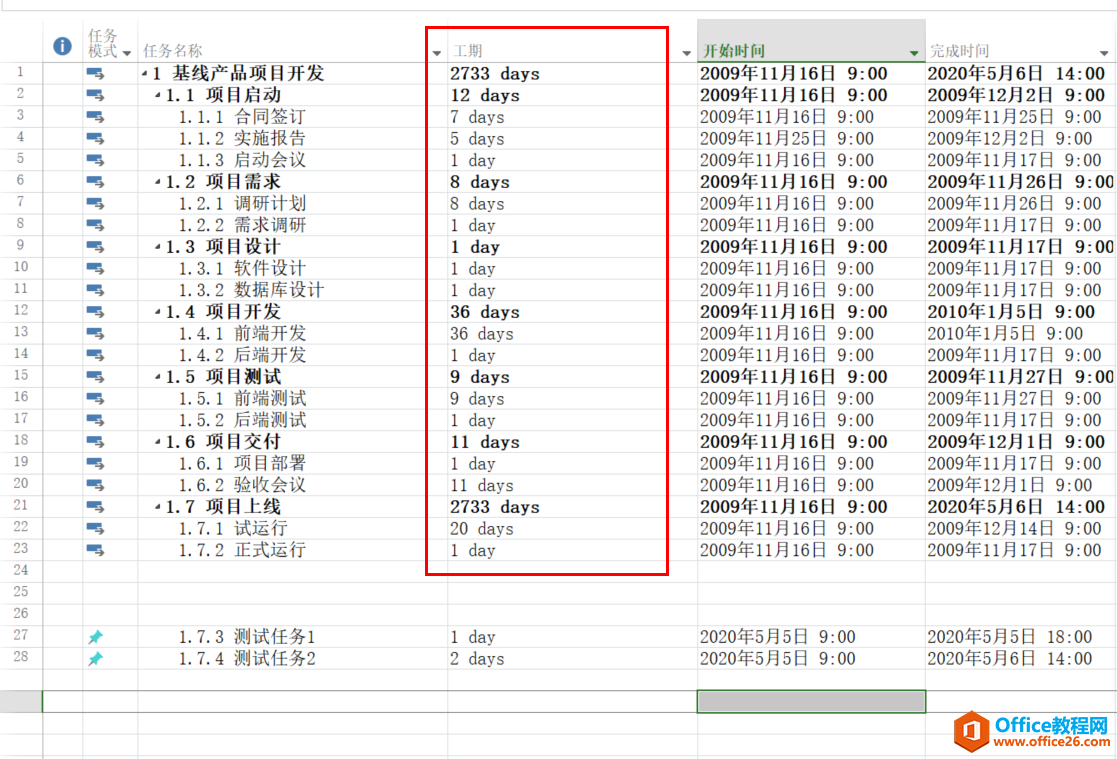

任意创建两条任务,测试任务1和测试任务2。分别设置工期为1天和两天。开始日期均为“2020年5月5日 9:00”,结束日期是需要验证的,这里先不讲解。
任务的创建
3、任务的结束日期推算
首先必须要明确工期列代表的工时为多少,这里我们使用的是系统默认,8工时!!!,5月5日的工作时长为12小时,下图所示为系统默认工时。
明确工时
测试任务1的推算:2020年5月5日 8:00往后推8个工时,得到的结果日期为2020年5月5日 17:00。
测试任务2的推算:2020年5月5日 8:00往后推16个工时,先减去5月5日的12工时,剩下4工时为5月6号的工时,得到的结果日期为2020年5月6日 12:00。
软件计算的结果与推算的结果一致,说明设置结果正确无误。

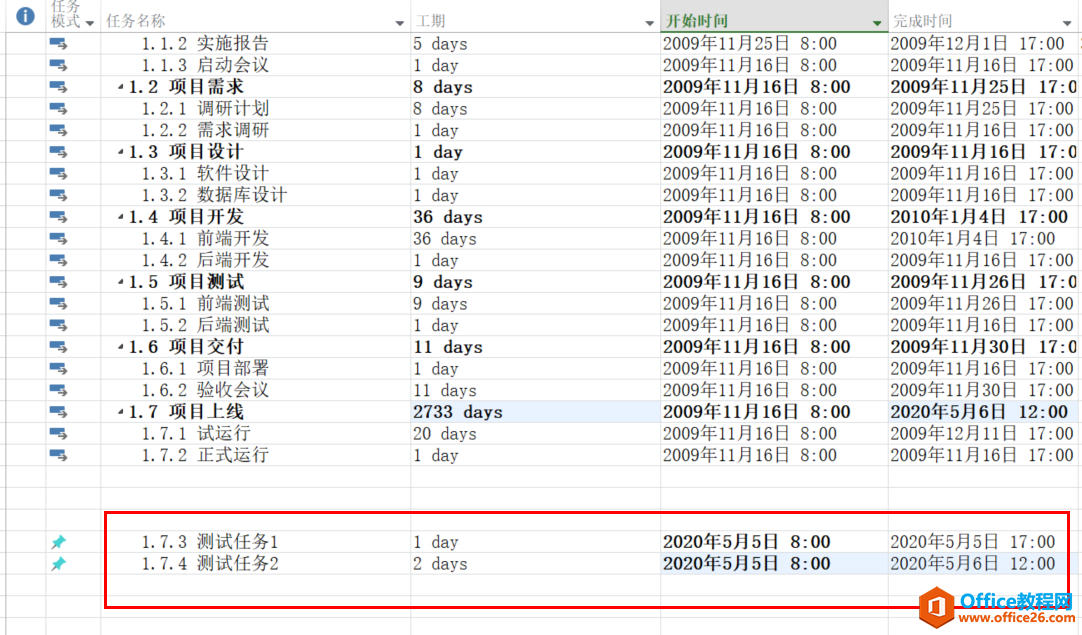

设置结果
相关文章
Project2013教程-常见视图-跟踪甘特图: 跟踪甘特图视图其实和甘特图视图的外观样式一样,但是跟踪甘特图视图中的显示两种任务条形图,一个条形图形在另一个条形图形的上方。 上方的条形......
2021-06-25 35 Project,Project甘特图
用Project做项目计划时,有时候可能需要批量修改多个任务的信息,比如批量修改它们的任务日历、任务模式、设置为里程碑等。如果一个任务一个任务的修改比较慢,有没有批量修改任务信息......
2021-06-25 191 Project,超实,用的,多任务,信息,窗口,批量,修改,
Project 2016教程:日历的优先级 资源日历>任务日历>项目日历 其一:在没有设定的独立的任务日历、资源日历的情况下,所有任务的时间安排均遵循项目日历。 其二:在设定的任务日历时,......
2021-06-25 394 Project,2016,中,日历,的,优先级,是,怎么,排序,
文章目录 总成型任务 子任务 新建任务 修改任务 资源管理 资源配备 设置前置任务 其他 首先基于【软件开发】模板创建。 总成型任务 子任务 把鼠标放在任务名字是左部分,粗空心十字会变......
2021-06-25 522 Project,的,简单,使用,基础,教程,文章,目录,总,
任务分配状况视图介绍: 任务分配状况视图是两个并排的工作表,左侧部分显示任务分配状况,右侧显示任务对应的时间表。 此视图可以简洁的看出每个任务在各个时间段内(每天、每周、每......
2021-06-25 490 Project,常见,视图,任务,分配,状况,使用,基础,
