任务之间的关联
今天给大家分享任务之间的关联关系,任何项目的实施,都需要按照一定的任务先后顺序来执行,比如软件需求调研完成后才可以开始软件的设计,软件开发完成后项目才能上线等等。如果不按任务顺序执行,会带来很严重的后果。
项目顺序执行:
顺序执行
项目不按顺序执行:
没按顺序执行

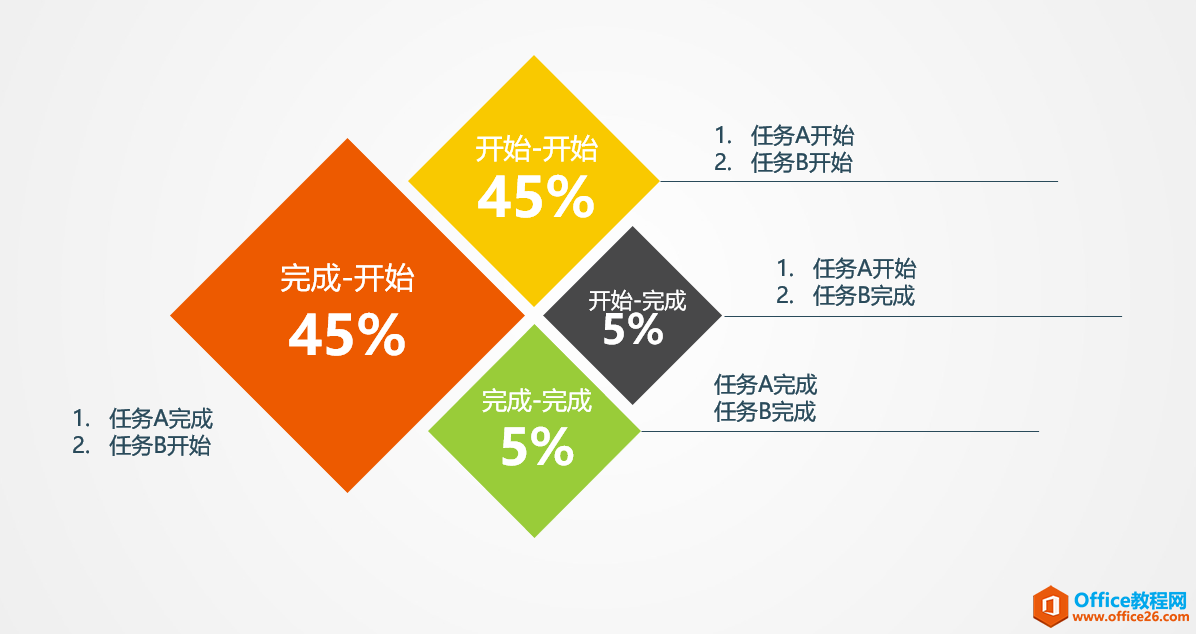

任务之间的关联关系有四种,完成-开始、开始-开始、开始-完成、完成-完成,常用的有两种,如下图所示:
任务类型
假设有任务A和任务B,通过两种任务给大家解释四种关系的含义。
1、FS(完成-开始)关系:
必须先完成任务A,然后任务B才能开始。
2、SS(开始-开始)关系
如果任务A没有开始,那么任务B也无法开始。
3、FF(完成-完成)关系
任务A的完成日期决定任务B的完成日期
4、SF(开始-完成)关系
任务A的开始日期决定任务 B的完成日期.现实中发生频率较其它关系低.
软件的使用过程中,常用的关联关系是FS(完成-开始)关系、SS(开始-开始)关系两种。其他关系的使用按实际需求来选择。
这么复杂的关联关系通过软件设置和显示一定很难吧,软件设置关联关系还是非常的简单,通过实际的例子为大家演示如何设置,以FS(完成-开始)关系为例,其他的设置方式类似,这里不做详细讲解。
步骤一:确定任务之间的关系
通过软件设置合同签订后才能开始编写实施报告,也就是FS(3-4).

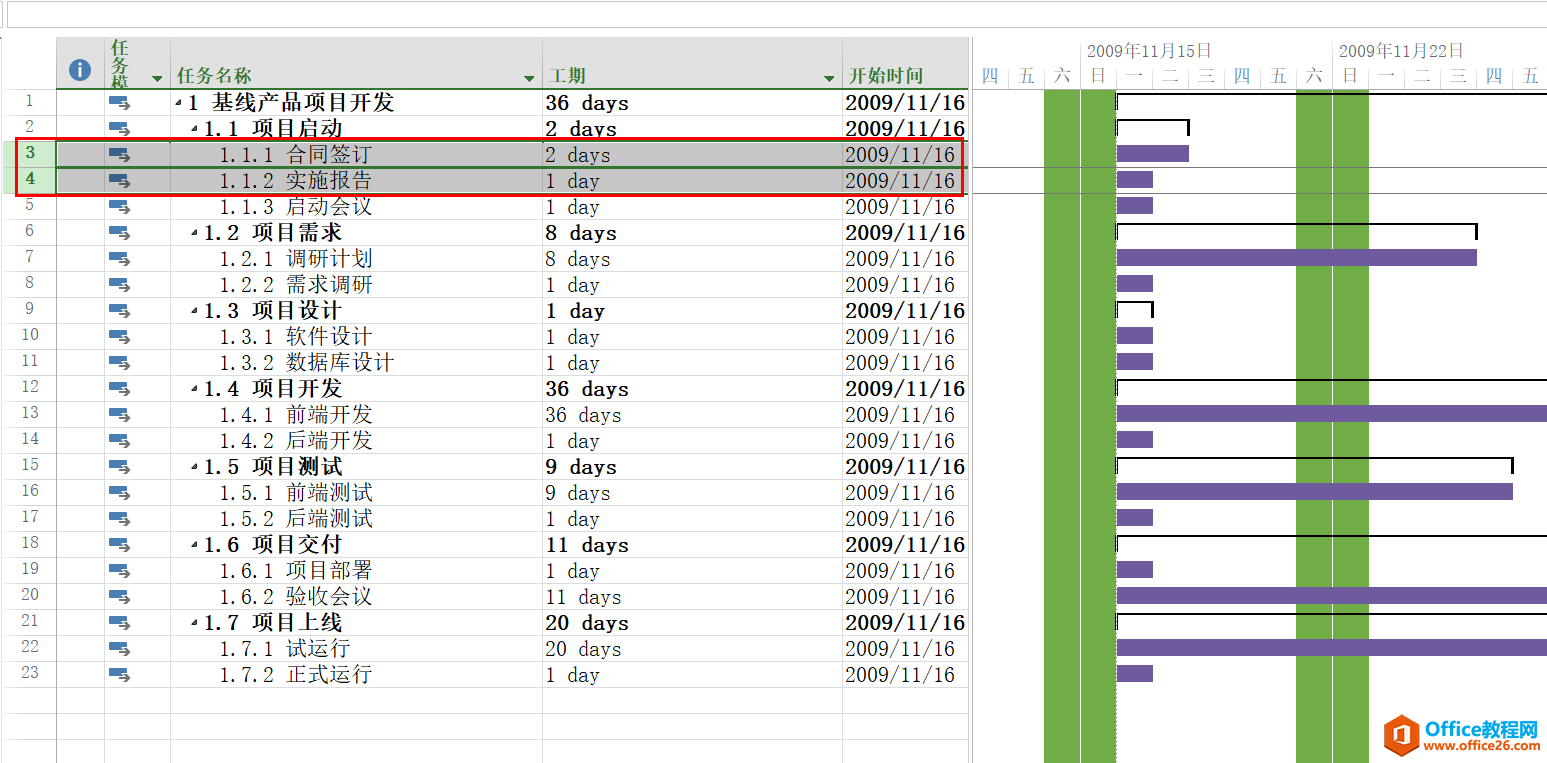

FS(3-4)
步骤二:选中实施报告任务列,开始设置
常用的设置关联关系方法有两种,快捷设置和详细设置两种。
方法一:双击选中的任务列,弹出如下设置面板,选中前置任务菜单,前置任务列表的标识号中输入前置任务的标识号,类型默认为完成-开始,与需求一致,不做任何调整即可,这样关联关系就设置完成。

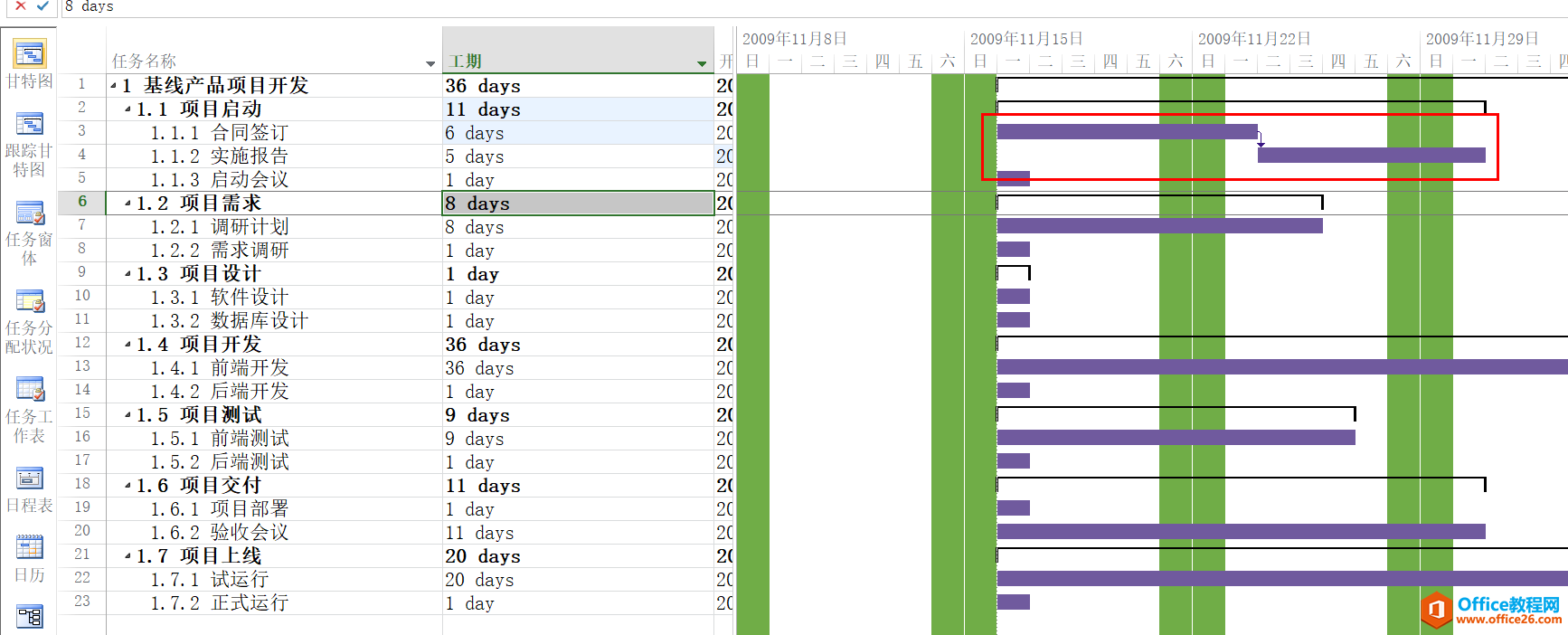

方法一
方法二:通过前置任务列表进行设置,如下图所示,选中实施报告任务前置任务列,设置单元格的值为“3”,也就是合同签订的标识号,,这样关联关系就设置完成。
方法二
步骤三:验证
通过软件设置完成后,需求对设置结果进行校验,设置是否正确。
设置结果

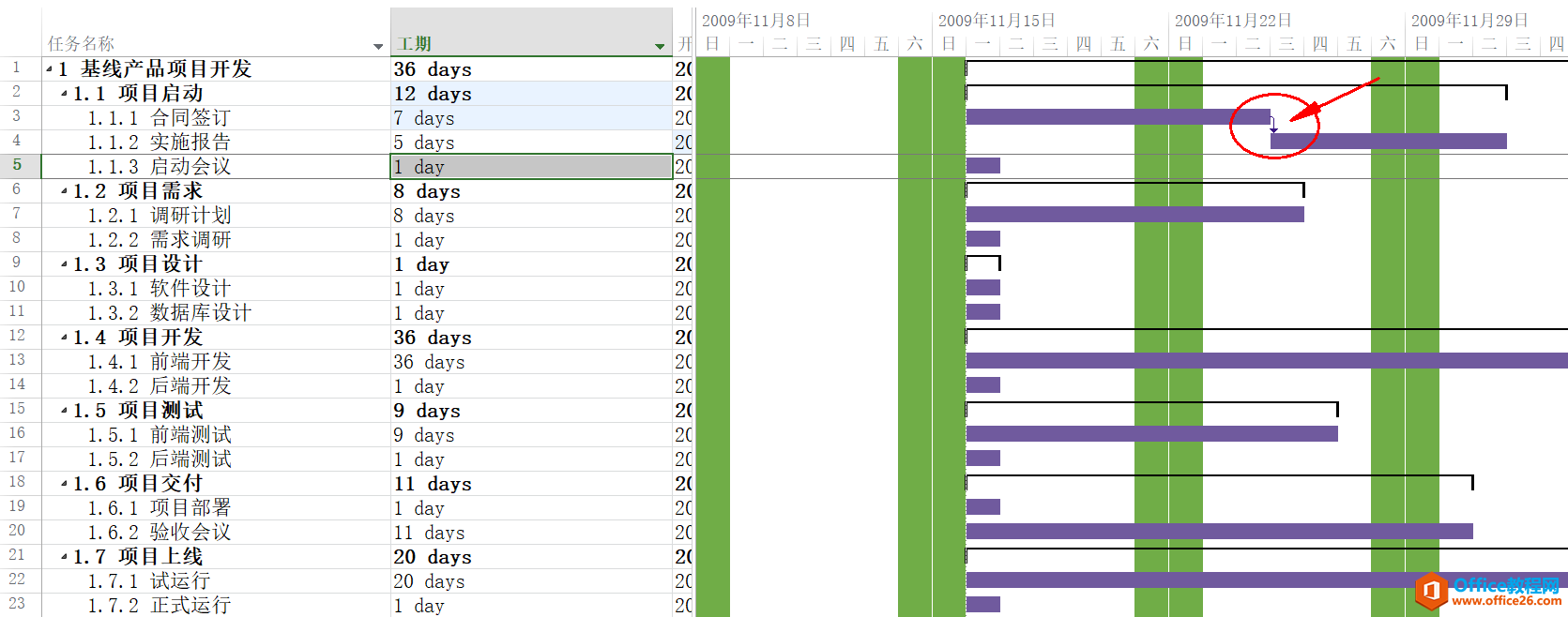

设置结果
通过甘特图面板,如果出现如上图箭头关系,说明我们设置结果是正确的。
标签: Project从入门到精通 Project设置任务之间的关系
相关文章
摘要任务的工期可以根据其子任务的最早开始时间和最晚结束时间来计算,如下图,最早开始时间为2019年2月27日,最晚完成时间为2019年3月7日,所以摘要任务的工期时间为7个工作日。 Project......
2021-06-25 9 Project,2016,中,摘要,任务,的,工期,如何,计算,
问:Project2016中日历如何设定放假时间? 答:设定地方:【项目】--【更改工作时间】-【选择对应修改的日历】--【选择下方的额外日期】 第一步: 选择空白地方,选择命名,然后选择开始......
2021-06-25 501 Project,2016,中,日历,如何,设定,放假,时间,问,
项目过程中每隔一段时间,就需要跟领导或者合作方做一次进度汇报,这时候就需要一些进度信息来查看具体的执行情况。 统计信息查看 有时候不方便直接开project文件,那就打印或者导出来......
2021-06-25 249 Project,项目,情况,汇总,查看,和,导出,实现,
当我们在Project做计划时 通常需要设置任务之间的关联关系,一般情况下我们会在【前置任务】列中进行设置。 但是有没有更快的方法呢? 如图1所示,假如说,任务1到任务14是依次前后衔接的......
2021-06-25 187 如,何在,Project,中,快速,设置,任务,之,间的,当,
本文主要针对2013版本的Project工具介绍,每个版本的界面和内容都有些不同, 一、Project教程-工作界面-菜单栏介绍: Project2013版本中有文件、任务、资源、报表、项目、视图、格式七个板块。......
2021-06-25 351 project,2013,工作,界面,菜单,栏,功能,使用,实例,
