MS Project是一个门槛极低的应用软件。只要你懂什么是横道图(甘特图),基本上就会用它。觉得太简单了?你知道怎样建WBS吗? 怎样分配资源?怎样优化进度?那么,你知道什么是项目分解?......
2021-06-25 462 Project,从零开始学Project
软件的实施过程中,需要多部门、多团队协作才能够完成,较大项目更需要引进公司以外的专业团队来解决问题。团队的逐步扩大,项目管理的难度也逐渐增大。
确保项目能够圆满完成,需要项目管理者更要合理的分配和安排项目计划。针对不同的团队情况,提出合理的实施方案和工期。不管是项目子任务之间的关系、子任务的开始时间、工期都需要满足个性化的需求。
今天给大家分享一下任务列表多日历设置,如何理解呢?
A团队的任务需要按996日历安排工作,B团队的任务需要按标准日期完成工作,C团队的任务需要按每月休息两天日历完成工作,还有其他.......等等情况。
日历设置
案例

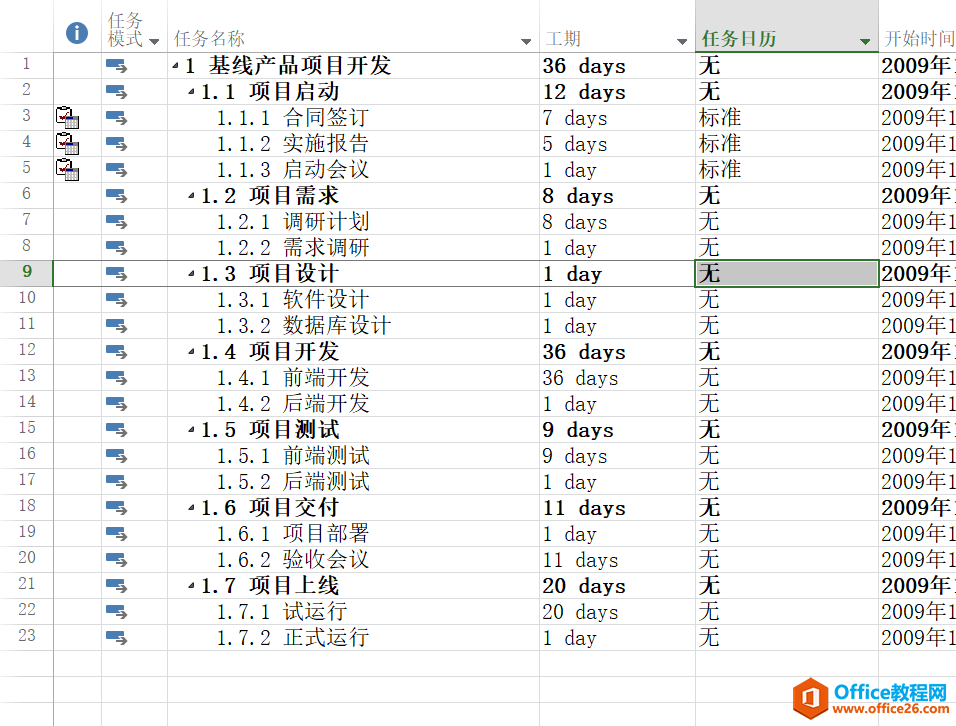

先看看案例要实现的内容,如下图所示:

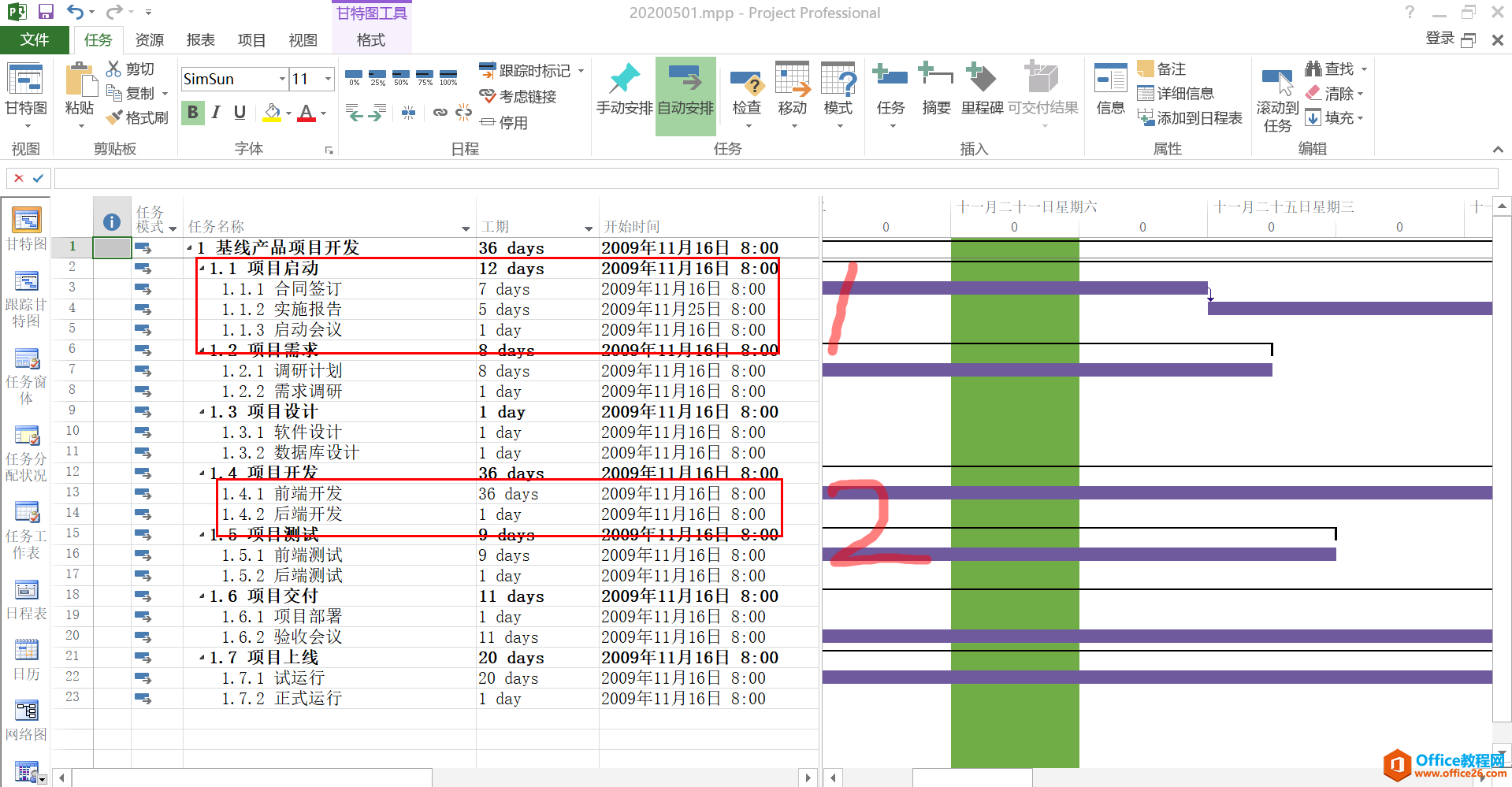

案例
“1”区域为项目启动阶段,需要协调的成员比较多,所以需要把日历设置成“标准日历”,“2”区域是开发阶段,需要外界协调的资源较少,只需要合理安排好组员研发人员即可,所以需要把日历设置成“996日历”。
步骤
设置的方法有两种,一种是批量设置,一种是单个设置,不过可以混合使用,没有绝对界限。
方法一:

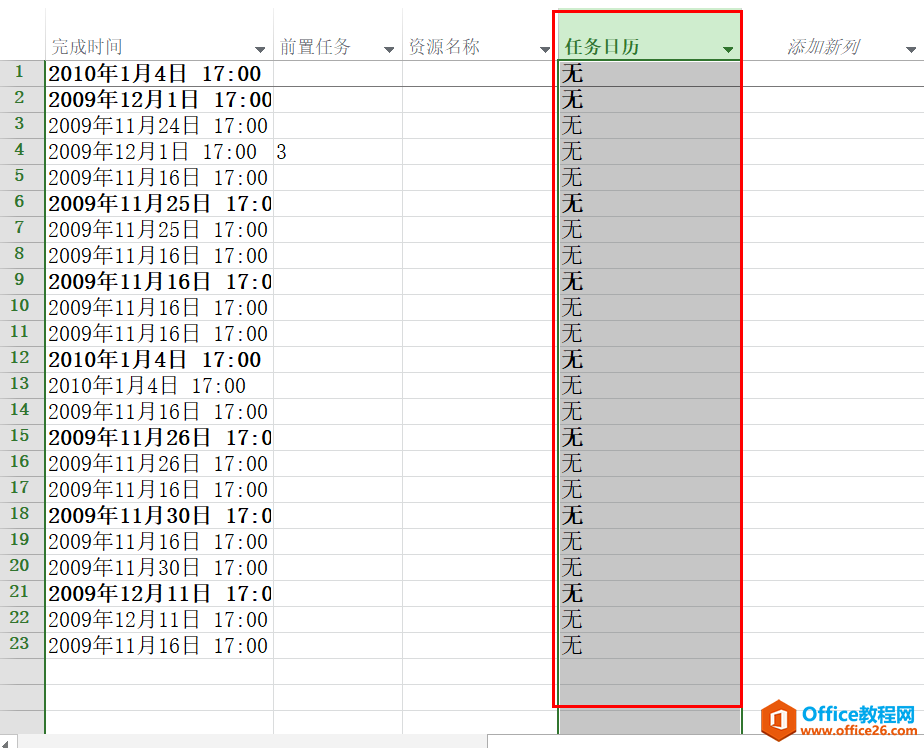

1、通过“添加新列”增加“任务日历”,如果任务对应的单元格显示无,则该任务对应的日历为项目选择的日历。
任务日历
2、通过点击任务日历单元格右下角的下拉选,改变当前任务的日历属性,如下图所示:

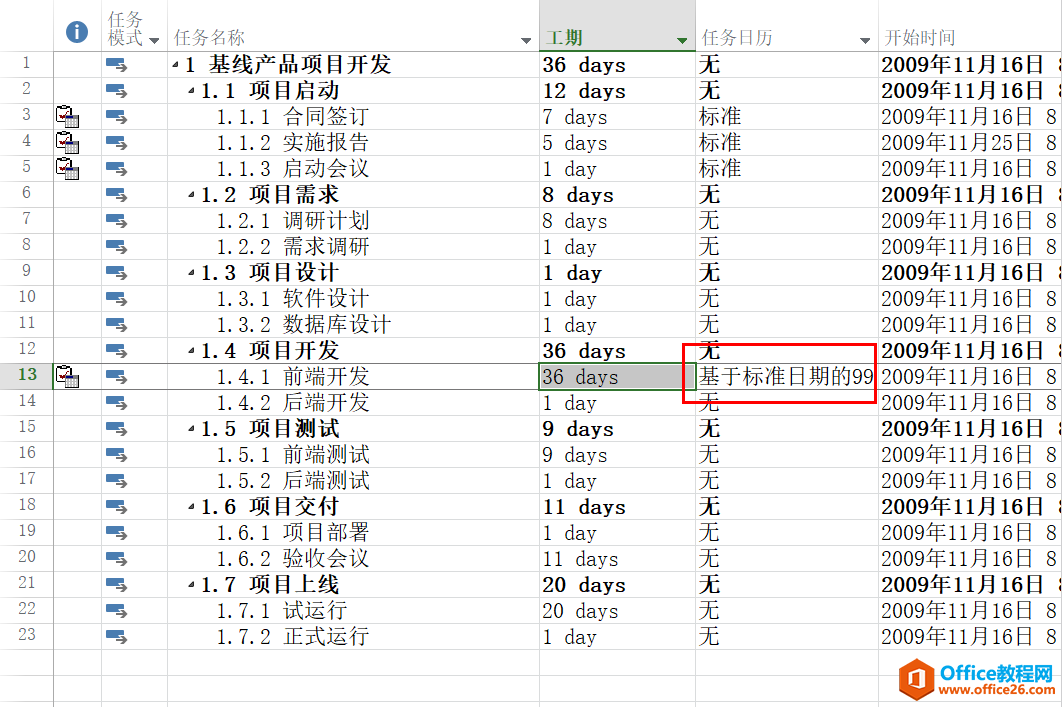

设置结果
我们已经把项目启动的三个子任务设置成标准日历格式,需要注意的是,改变了任务日历,任务的开始日期和结束日期同步更新。
方法二:
1、双击选中需要调整日历的任务行,弹出如下图所示页面:
方法二
弹出的页面中,选中菜单栏的高级选项。

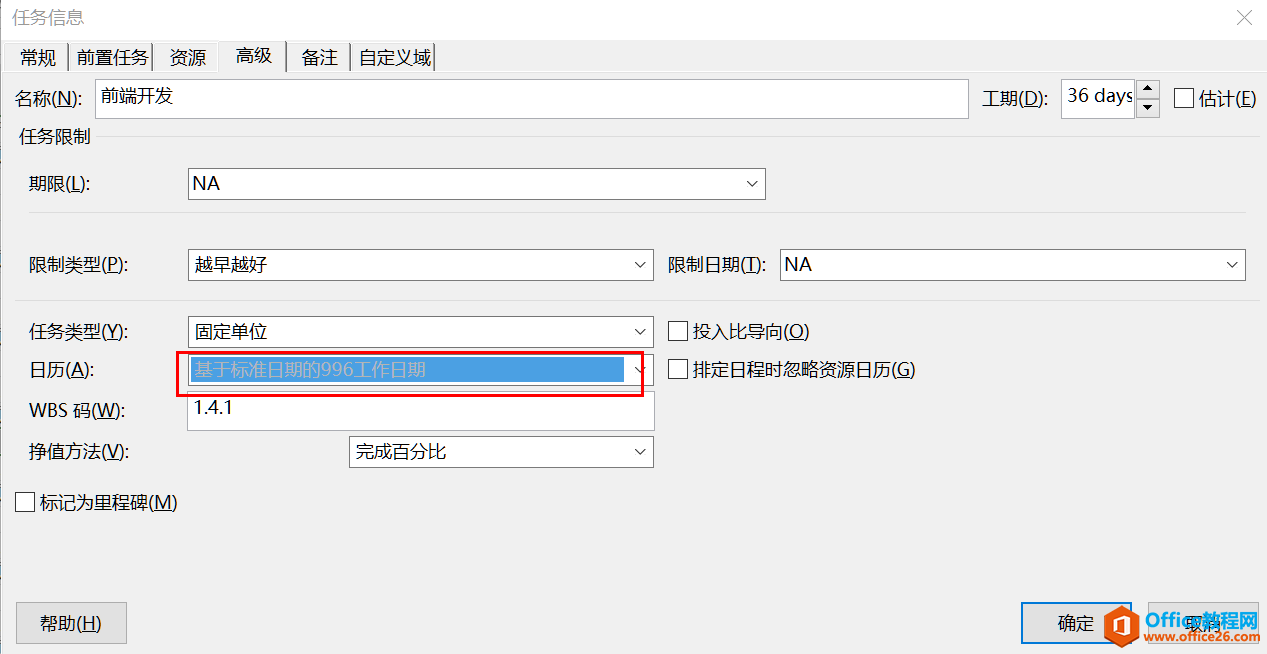

2、选中高级后,找到对应的日历设置下拉框,如下图所示:
日历设置
选择日历提供的下拉选项“基于标准日期的996工作日期”,点击确认按钮,非常简单,任务的日历就设置完成了,结果如下图所示:
设置结果
需要注意的是,改变了任务日历,任务的开始日期和结束日期同步更新。
标签: Project从入门到精通 Project任务列表多日历设置
相关文章
MS Project是一个门槛极低的应用软件。只要你懂什么是横道图(甘特图),基本上就会用它。觉得太简单了?你知道怎样建WBS吗? 怎样分配资源?怎样优化进度?那么,你知道什么是项目分解?......
2021-06-25 462 Project,从零开始学Project
原图: 1.选中要隐藏的工期、开始时间、完成时间; 2.右键选择字体; 3.字体设置为Cambria Math; 4.点击确定。 最终效果:......
2021-06-25 112 如何,隐藏,Project,中,工期,、,开始,时间,完成,
我们知道,Project软件的三大核心功能是进度、资源和成本,如图1所示,进度是一切的基础,以为资源要依附在进度的任务之上,而成本又依赖于资源而生成。 图1 那Project中的成本是通过三类......
2021-06-25 956 如,何在,Project,计划,中,体现,销售,收入,、,
任务之间的关联 今天给大家分享任务之间的关联关系,任何项目的实施,都需要按照一定的任务先后顺序来执行,比如软件需求调研完成后才可以开始软件的设计,软件开发完成后项目才能上......
2021-06-25 797 Project从入门到精通,Project设置任务之间的关系
Project 2016教程-日历介绍: 首先更改工作时间页面下面的主要框架如下: 第一部分:选择对应需要修改的的日历,旁边是新建项目 第二部分:对于第三部分的一些图例介绍,说明那些是工作日......
2021-06-25 138 Project,2016,中,日历,有,什么,功能,Project,2016,
