Project建立完项目,添加了资源后,那就可以开始做项目功能分解。
有的人想先建立项目,功能分解,再添加资源,这样也是可以的,毕竟您开心就好。
项目分解

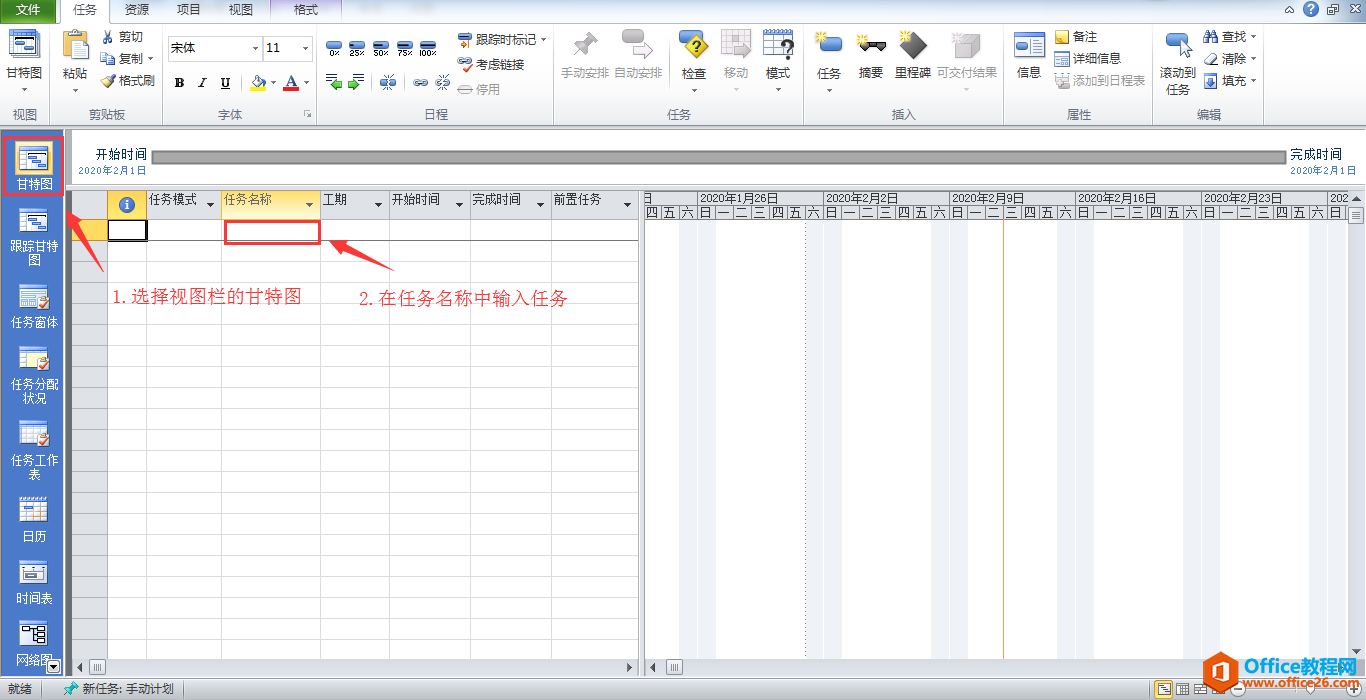

一个项目要做啥,总得清楚。清楚了之后就列出来。说白了,就是任务清单。
也有可以从excel文件直接拷贝过来,反正效果是一样的。

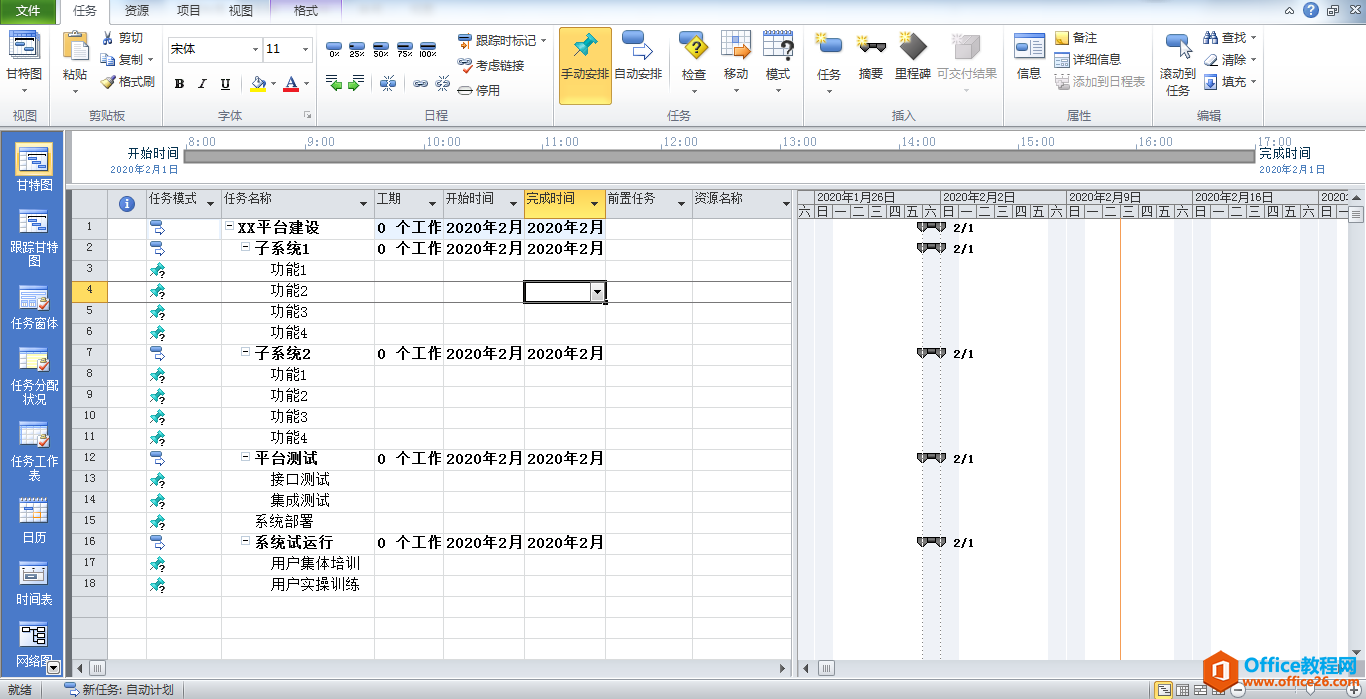

最终的效果如下:
反正就一堆任务罗列在那,看着就头晕。
罗列完任务,我们就要设置任务模式,有自动和手动两种模式,自动模式就是我调整了其中任何一个任务的起始或者终止时间,其他跟它关联的任务系统会自动帮你调整。手动的话,那就是自己一个一个调整。
一堆的任务就这样排列着,看着都着急。

得先设置一下项目的层级。
设置完后,就会出现一种树状图一样的效果。

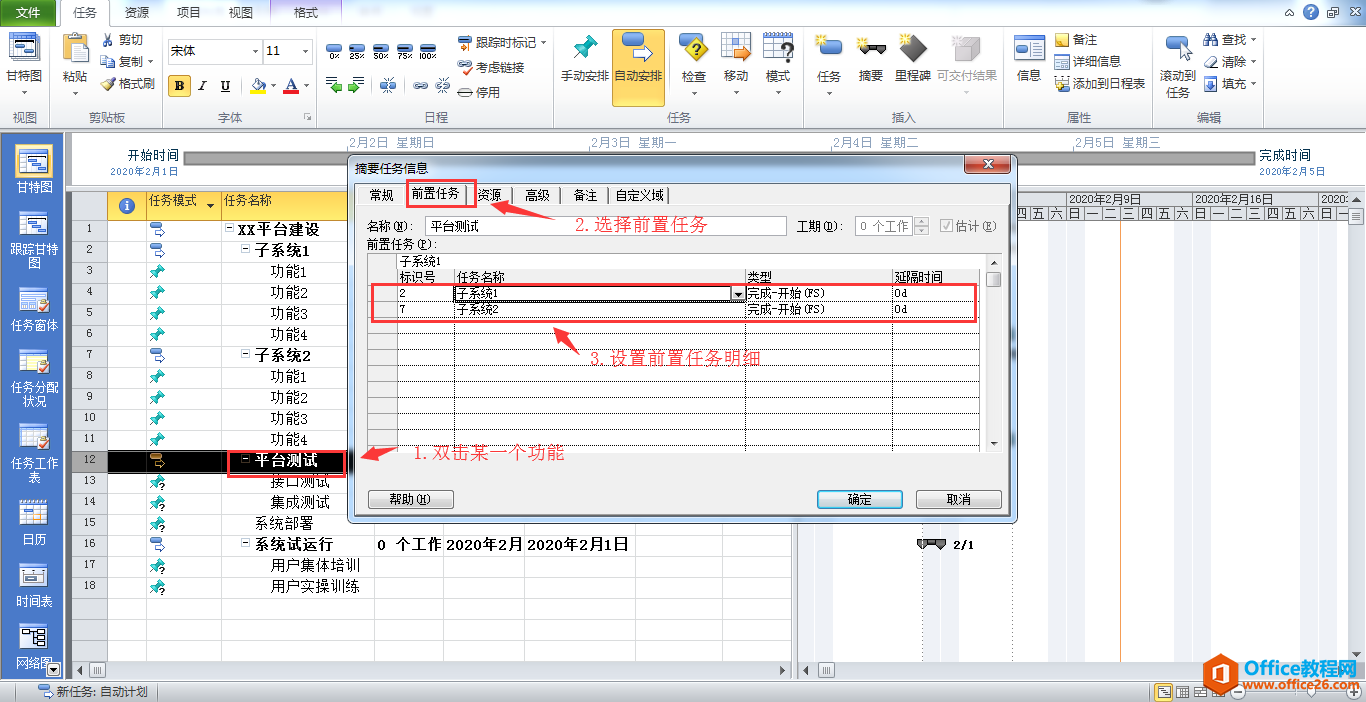

ok,现在我们来设置依赖关系
依赖关系顾名思义,任务可能是并发的,可能是先后的,对于有前置任务的,我们要设置他们的依赖关系。
举个栗子,假设现在子系统1里的功能2必须在功能1做完后才能开始做,那我们就需要对功能2进行依赖关系的设置。
然后你就可以看到功能2的前置任务显示的是功能1的id,而在甘特图上面,你可以看到一个箭头从功能1指向功能2.
其他的依赖设置也是类似。
当然你也可以针对某一个任务进行单独设置
标签: Project 项目 分解 和 功能 依赖 基础 教程
相关文章
Project 2016教程-录入任务信息: 第一步:选择任务模式,填写任务名称、开始时间、完成任务,自动设定工期。 第二步:设置对应任务升降级选择子级任务进行降级操作,具体操作界面如下 第......
2021-06-25 733 Project,Project2016,Project录入任务信息
一、甘特图是什么? 甘特图(Gantt chart)又称为横道图、条状图(Bar chart)。其通过条状图来显示项目,进度,和其他时间相关的系统进展的内在关系随着时间进展的情况。以提出者亨利L甘特(Henr......
2021-06-25 681 Project,Project甘特图
在我们对功能进行资源设置后,由于任务分配不均匀,导致有些资源会造成时间上的冲突,有冲突的任务可以在第一列上看到冲突标识,具体如下: 或者我们也可以通过资源工作表、资源使用......
2021-06-25 150 Project,资源,冲突,解决方案,在,我们,对,功能,
MS Project是一个门槛极低的应用软件。只要你懂什么是横道图(甘特图),基本上就会用它。觉得太简单了?你知道怎样建WBS吗? 怎样分配资源?怎样优化进度?那么,你知道什么是项目分解?......
2021-06-25 462 Project,从零开始学Project
当我们在Project做计划时 通常需要设置任务之间的关联关系,一般情况下我们会在【前置任务】列中进行设置。 但是有没有更快的方法呢? 如图1所示,假如说,任务1到任务14是依次前后衔接的......
2021-06-25 187 如,何在,Project,中,快速,设置,任务,之,间的,当,
