圆柱模板完整施工工艺

          3999

圆柱模板完整施工工艺

过去多年以来,混凝土圆柱的施工定型采用的是钢制圆模板 和 PVC 塑料模板,钢制模板造价很高,安装笨重,不可切割, 施工慢,浇筑出的圆柱表面粗糙,还需要人工二次抹灰处理;而 PVC 塑料模板只可使用一次就废掉,且容易爆模,由于不具透气 性,不可切割,做出的圆柱面蜂窝严重,也需人工二次处理表面, 浪费财力人力和时间。近几年新颖的玻璃钢模板虽然解决了重量 大、占用人力的局限性,但自身存在易形成气泡、圆弧变形大、 易损坏等缺点。只有木质覆膜圆模板,强度高,耐腐蚀,保温透气, 防水性能好,可切可割,安装拆卸方便,可多次循环使用,材料 成本低廉,从而大量节省建筑成本,缩短施工时间,被市场快速 认可使用。

技术特点:

1 与传统钢模板比较自身重量轻、在操作层上由 2~3 名工人 即可移动、就位,无需垂直运输机械配合;

2 木质圆柱模板内壁光滑、平整,圆度准确、具有较大刚度、 抵抗变形能力强;

3 模板接缝采用凹凸扣槽连接并加以拼缝连接器等新工具, 接缝严密不漏浆;

4 模板具有胶合能力强、抗膨胀压力强度大、防水性能好、 耐用性强等特点;

5 木质圆柱模板表层采用环氧树脂二次涂刷工艺,光洁度高 易于脱模,可以作为清水混凝土模板使用。

6 木质圆柱模板保温性能好,防止气泡和裂纹产生,有利于 控制质量通病。

工艺原理:

主要工艺原理通过采用木质圆柱模板体系解决大钢模板操作 难度大,造价高、混凝土表面易产生水、气泡、裂纹,玻璃钢模 板易形成气泡、圆弧变形大、易损坏等特点。木质圆柱模板生产 周期短,4~5 天工作日之内即可完成整体运装,减少施工耗时, 确保工程施工速度。

施工工艺流程及操作要点:

1 工艺流程 :

模板设计、加工→定位放线→拼装模板→安装水平固定卡与 水平箍→校正垂直度→模板预检→浇筑混凝土→拆模

2 操作要点 :

依据图纸设计要求利用三维技术精确建模,经过优化以后提 交给模板加工单位进行加工。

3 定位放线 :

在圆柱模板安装前,根据施工图集原始坐标点采用全站仪极 坐标法准确定位,测设圆柱模板的外边线及外侧控制线,在圆柱 上中下设置 4 道定位钢筋。

4 拼装模板 :

在拼装模板之前检查柱根部混凝土,表面应平整光洁,如达 不到平整度要求,用 1:1 水泥砂浆找平。柱截面内凿毛、剔除松 动石子及浮浆且用水冲洗干净。依据模板定位线,对齐模板槽口 用水平固定卡将模板箍紧,再采用水平箍满堂脚手架支撑体系相连接。

5 安装水平固定卡:

圆柱定型木模板外面配有专用的固定钢带,为标准强度 8.8 级烤蓝钢带,钢带宽 32mm,厚度 1.2mm,两端点焊有穿孔铁块, 便于穿引螺丝加固。针对超高圆柱木模板施工垂直度不易控制,且不易加固,容 易造成漏浆等诸多问题,设计采用圆柱拼缝紧固器,尺寸可按照 圆柱模板尺寸进行加工,具体做法如下图所示:

安装水平箍:

(1)本工程圆柱高度为 6.9m,模板由三节组成,三节模板 要错口叠高安装使用;模板底部 1m 内安装 4 条钢带,向上 2~4m 内每间隔 0.3m 安装一条钢带,4m 以上每间隔 0.35m 安装 1 条钢 带即可,要在两节模板的接口的地方增加一条钢带进行加固,钢 带一定要水平覆盖在接口部位,防止漏浆。

(2)模板要放在平整的地面上安装组合,钢带安装一定要平 整平行,先在圆柱模板中部围拢一条钢带将模板扣合,钢带要逐 条水平安装,以便于灌注混凝土时要压力受力均匀。模板安装时 要用钢尺对模板四周进行测量,在模板同一高度四周钉上 2~3 个 小钉子,将钢带放在小钉子上,即可保持钢带水平安装。

校正垂直度:

拼装完成后,必须用吊线和钢尺采用平行线投点法检查圆柱 垂直度并将圆柱模板校正,使其满足规范要求。

模板预检:

(1)模板安装下放后,要进行扶正加固,圆柱模板四周要用 8 条:10cm*10cm 的方木进行加固,8 条方木要围绕模板平均分布, 其中四条要加固在两片模板凹凸槽对接的缝隙处,防止漏浆。圆 柱高度大于 6m 的,底部 3m 内每隔 1m 左右要在圆柱模板上固定 一个四方形钢管;上部每间隔 1.3m 左右固定一个四方形钢管架, 一定要用钢管架将木方夹紧,模板、木方和钢管之间不得留有缝隙。

(2)模板底部封浆,对于模板下口缝隙采用 1:3 水泥砂浆封 堵严密,防止漏浆,等混凝土凝固后,再浇筑混凝土。

混凝土浇筑:

(1)模板使用时里面不需涂刷专用的脱模剂,第一次用时用稀释的洗衣粉水或者稀释清洁剂水涂刷里面即可,以后循环使用 时把里面用抹布清洗干净,再次涂抹稀释的洗衣粉水或者稀释的 清洁剂水即可。如果里面模板有损伤不平,用油灰或者腻子粉填 涂平整后,并涂刷防水油漆密封并晾干即可。模板如有个别地方 开合,可钉入钉子压合修整。

(2)圆柱混凝土应分层浇筑,分层厚度不得大于 50cm;圆 柱高度超过 3m 时采用串筒分段浇筑且振捣密实。

(3)如果圆柱浇筑高度超出 6m,要分两次浇筑,每次浇筑 高度不超出 4m,两次浇筑之间要间隔 1 小时左右。

(4)模板和横梁或者剪力墙交接的地方,可对模板用锯进行 开口,将剪力墙或者横梁的宽度测量准确,并将需要插入的平模 板厚度计算进去,在模板上锯开相同宽度插入并固定即可。

拆模:

(1)模板拆除顺序与安装顺序相反,先支后拆,后支先拆, 先拆架杆水平箍在卸掉固定卡,然后用木棍轻轻撬动模板,使模 板与混凝土分离。模板拆除后,将里面用棉抹布清理干净。

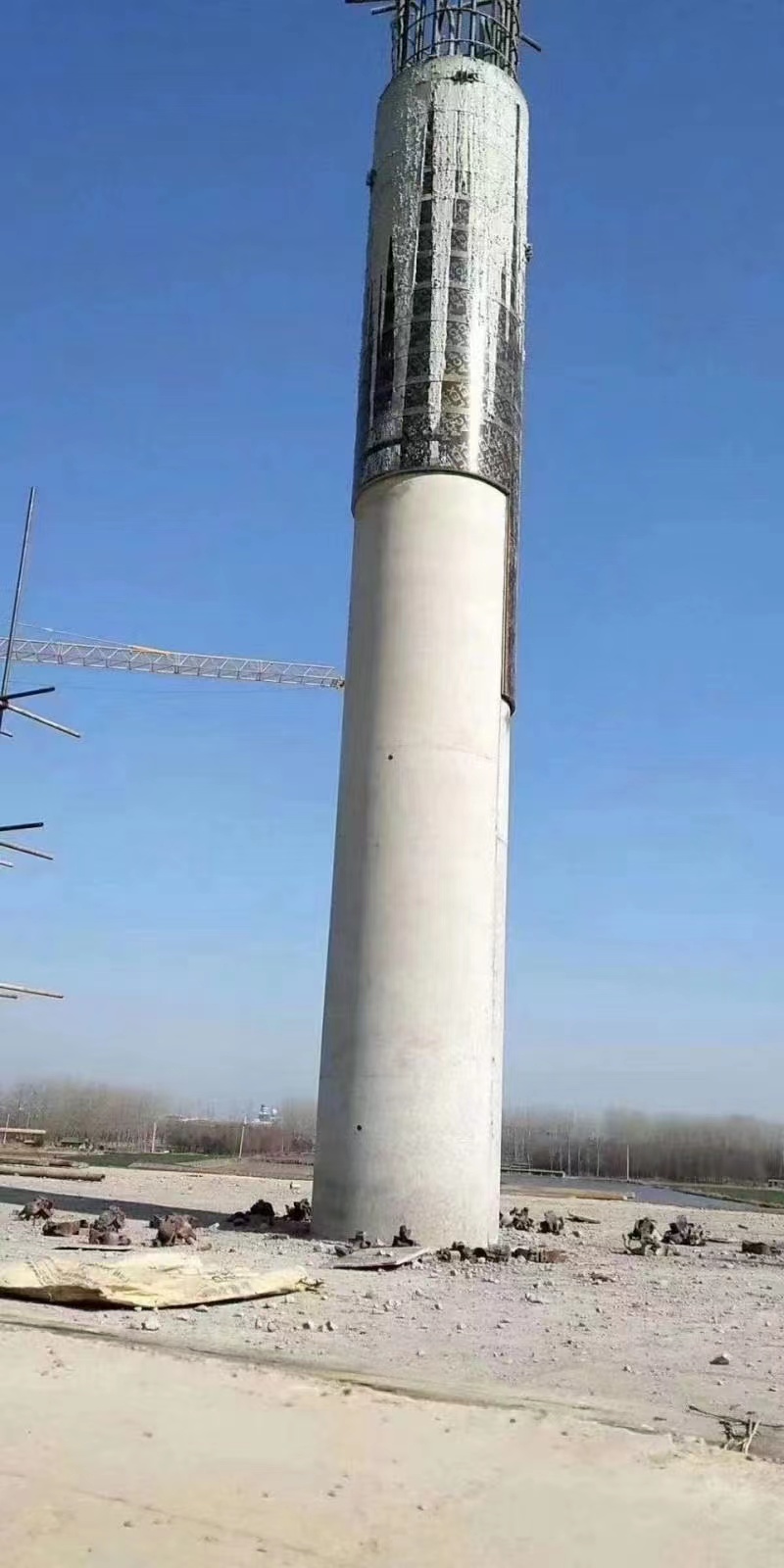

(2)起模后圆柱为清水样,浇筑物表面光滑美观,减少墙壁 二次抹灰处理,可直接刷漆,节省人工费用 60% 以上,减缩工期 50% 以上。

(3)圆柱木模板可多次周转循环使用:不翘曲、不变形、不 开裂、耐腐蚀,耐水性能好、可周转循环使用 20 余次、使用寿命 长,节省材料费用 70%。
