任务分配状况视图介绍: 任务分配状况视图是两个并排的工作表,左侧部分显示任务分配状况,右侧显示任务对应的时间表。 此视图可以简洁的看出每个任务在各个时间段内(每天、每周、每......
2021-06-25 490 Project,常见,视图,任务,分配,状况,使用,基础,

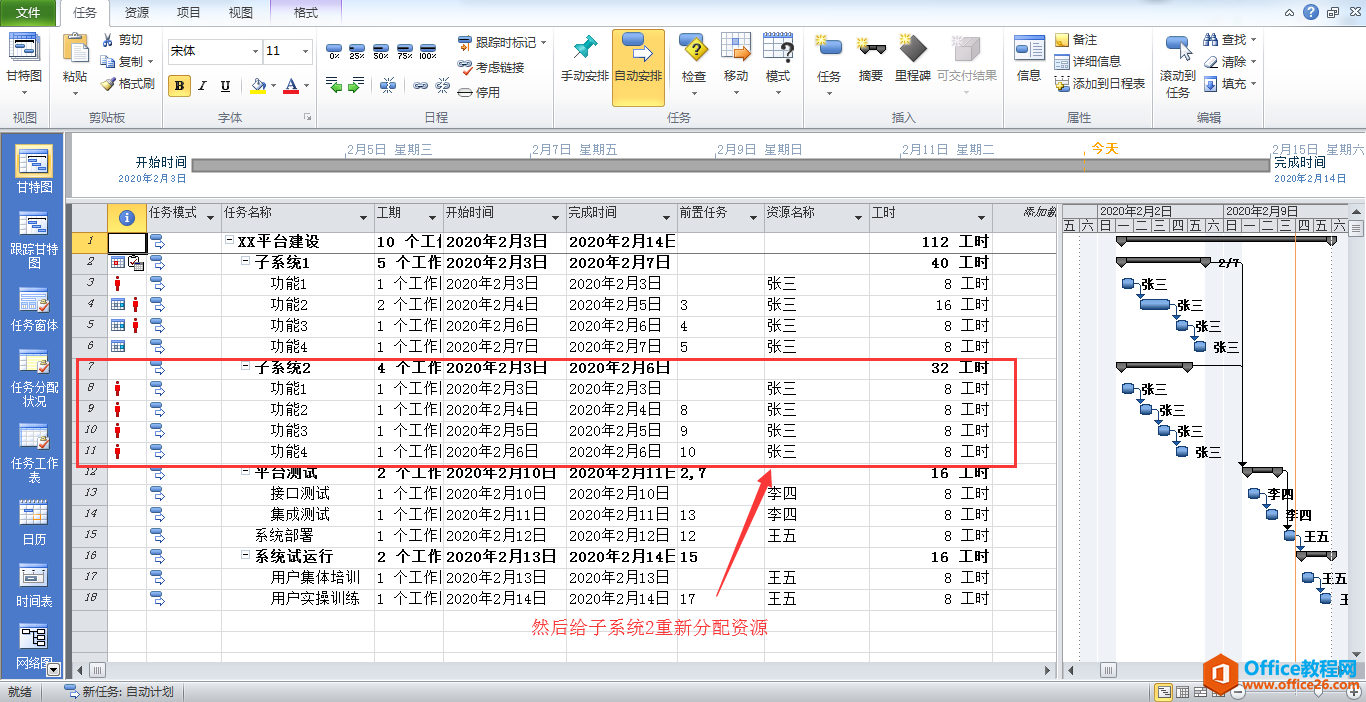

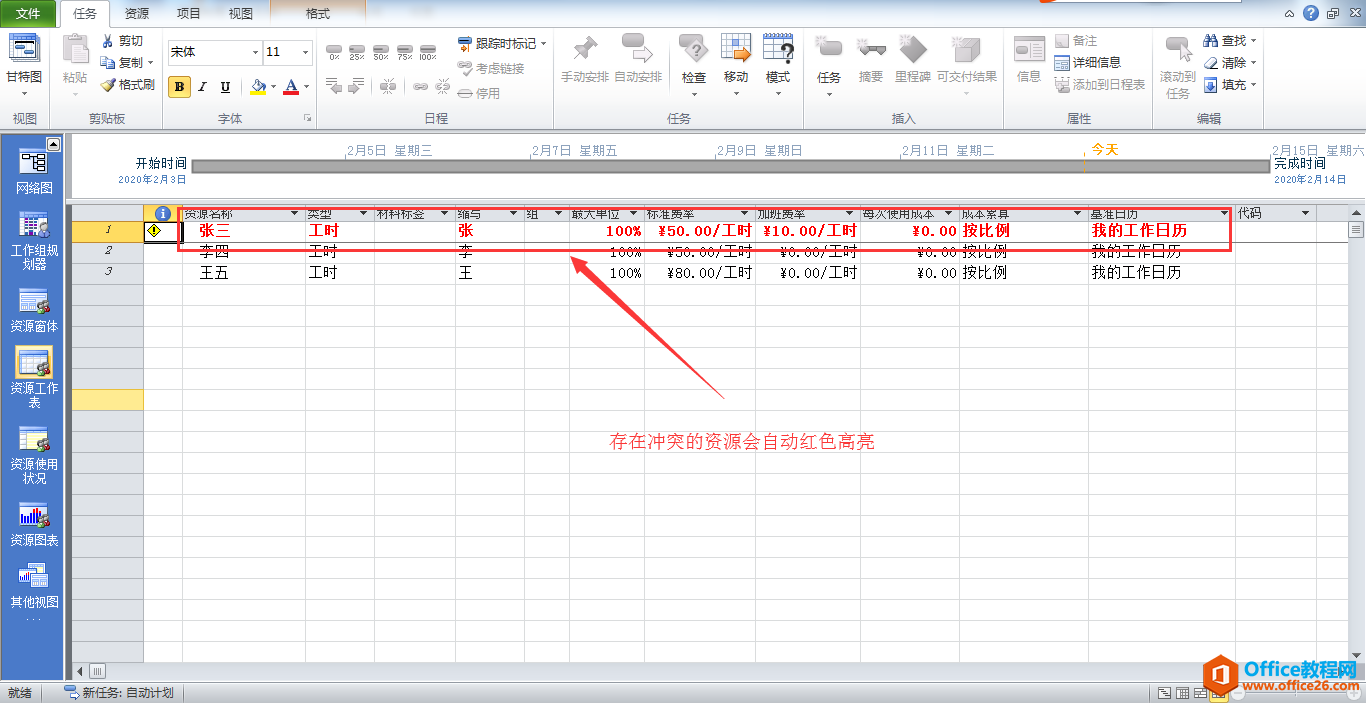

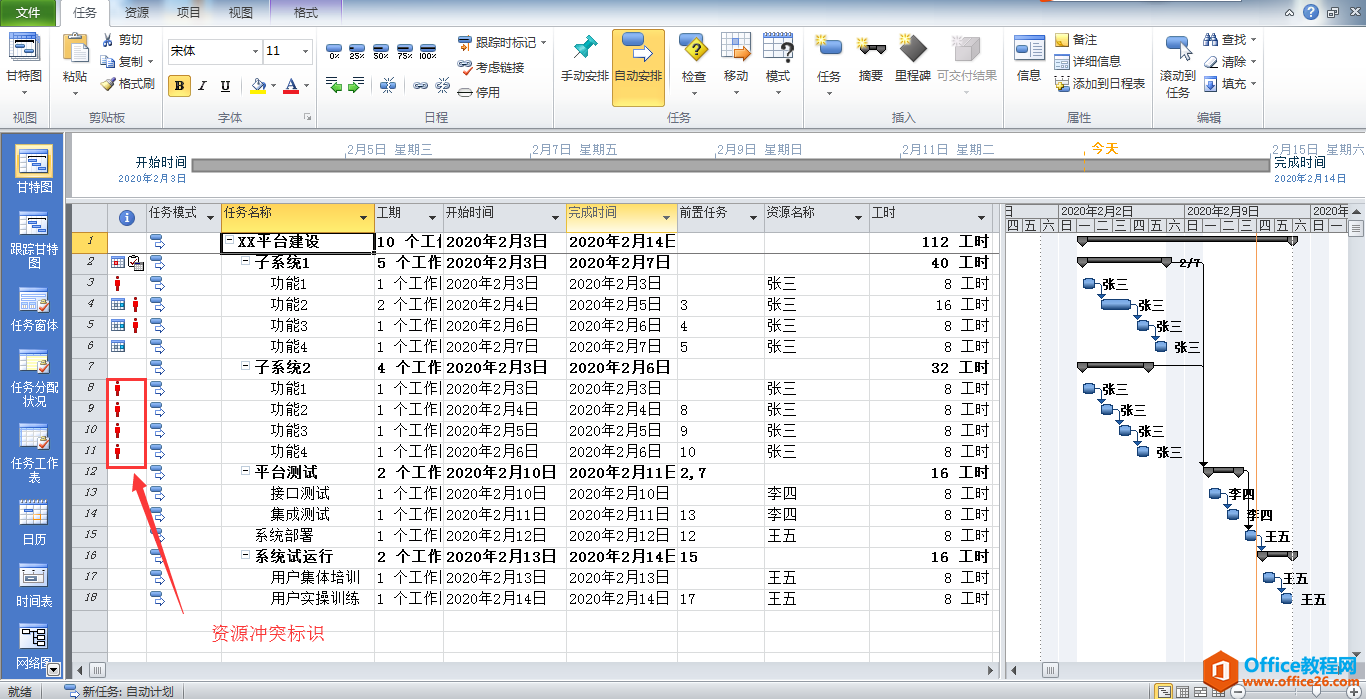

在我们对功能进行资源设置后,由于任务分配不均匀,导致有些资源会造成时间上的冲突,有冲突的任务可以在第一列上看到冲突标识,具体如下:
或者我们也可以通过资源工作表、资源使用情况和资源图表来查看
资源工作表
资源使用情况
资源图表
通过多种方式,我们很容易的看出存在冲突的资源,对于有冲突的资源,我们就需要解决冲突,毕竟一个人当多人使,总是会比较容易出问题。
冲突解决:

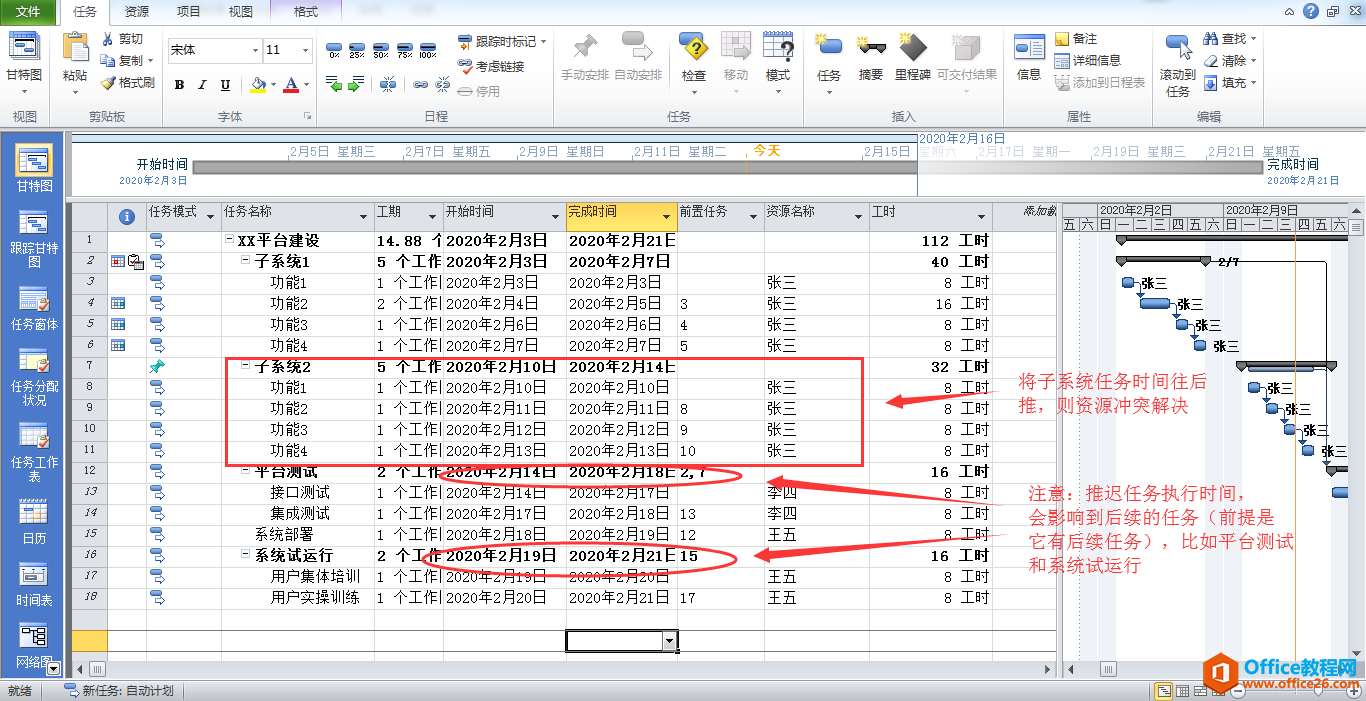

冲突解决主要有两种方式,一种就是加资源,将任务进行分摊;另一种就是加工期,把任务周期延长。

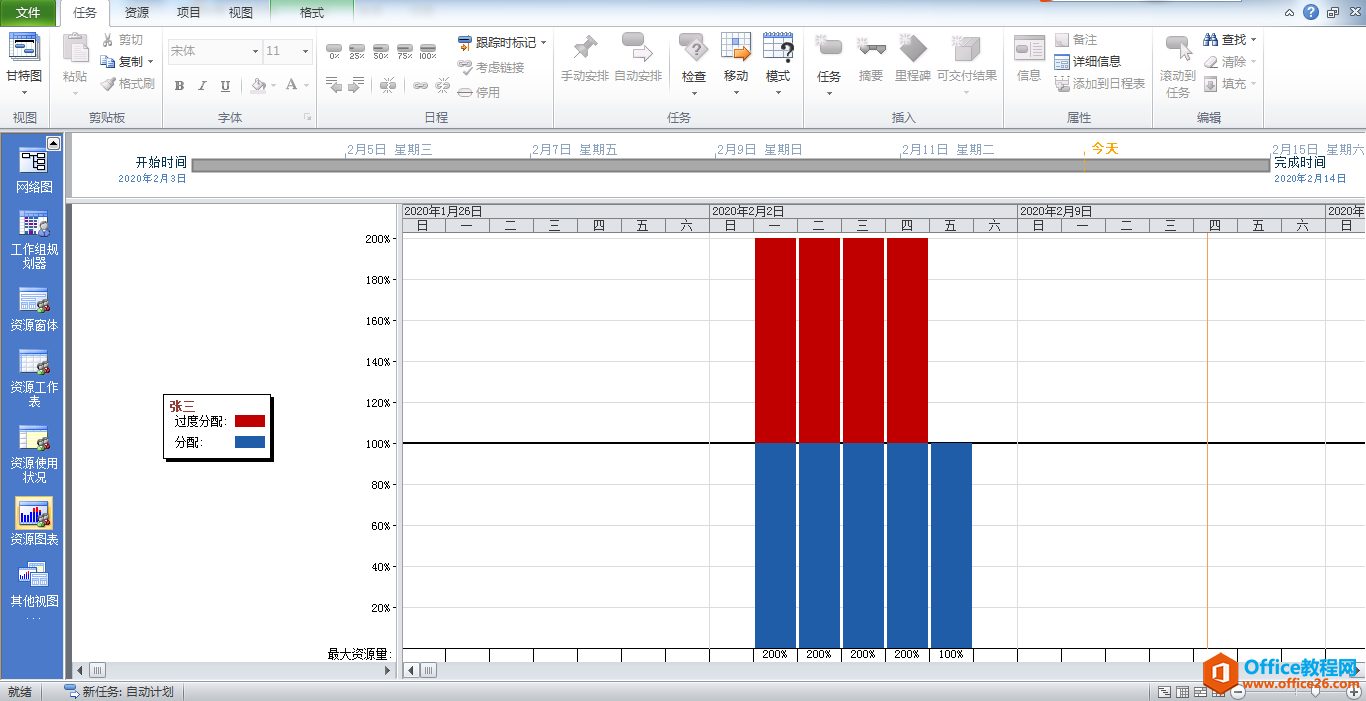

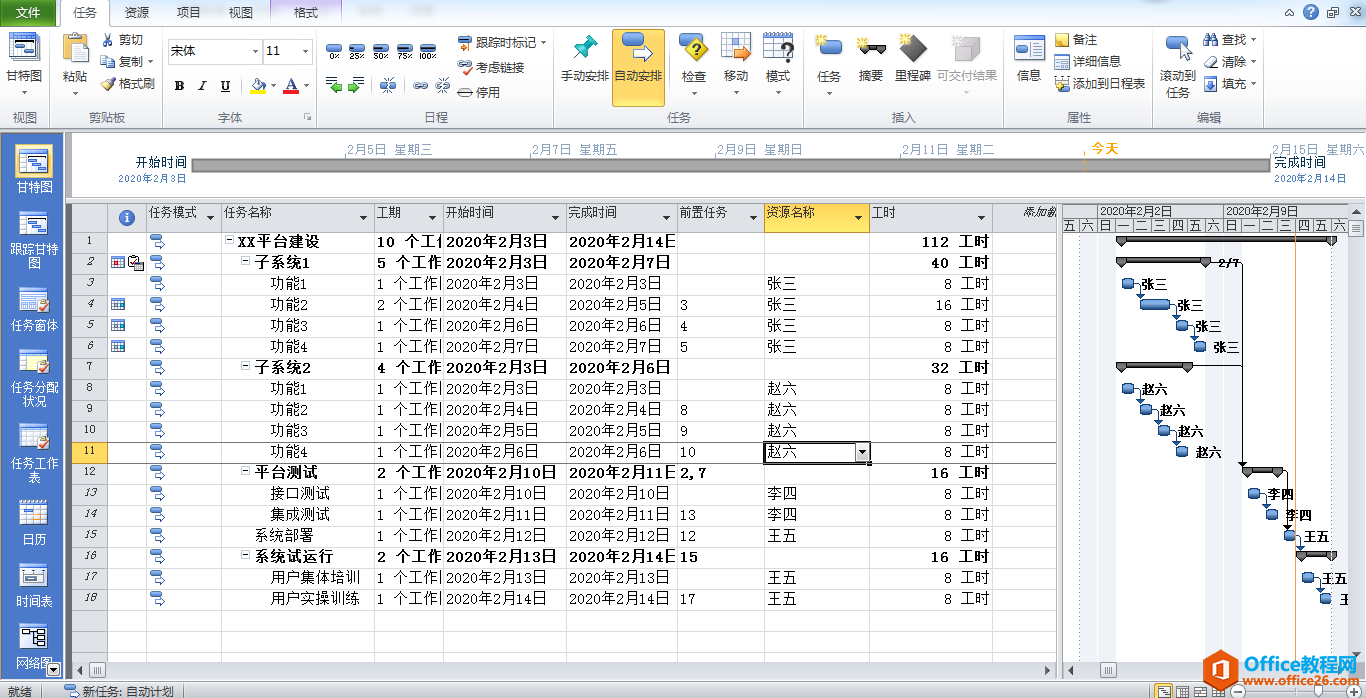

如上面显示,张三这个开发人员是过度分配的资源,那我们就来对他进行调整;
最终分配完结果
冲突解决。
所以加工期可能会造成系统的完成工期边长。
标签: Project 资源 冲突 解决方案 在 我们 对 功能
相关文章
任务分配状况视图介绍: 任务分配状况视图是两个并排的工作表,左侧部分显示任务分配状况,右侧显示任务对应的时间表。 此视图可以简洁的看出每个任务在各个时间段内(每天、每周、每......
2021-06-25 490 Project,常见,视图,任务,分配,状况,使用,基础,
Project 2013中,如何把milestone显示在同一行里,就是类似timeline那种效果。 目前的情况就是一整行其实只有一个milestone,如果有10个就会有10行几乎空白的任务栏,占据很大页面。由于milestone不仅......
2021-06-25 488 如,何在,Project,中,把,多个,里程碑,任务,的,
用MS Project软件排定计划很简单,跟踪计划更方便,因为在Project中可以一键设置基准。有了基准,就可以轻松地对比当前计划和基准之间的差异了,而在Project中有现成的列可以直接查看【完成......
2021-06-25 889 Project,如何,计算,任务,应该,完成,的,百分比,
当我们用Project做计划时,经常用的视图也是默认的视图就是甘特图。在这个视图中,左侧是工作表区域,包含任务的很多数据,右侧是甘特图区域,就是显示任务对应的条形图或者甘特图。......
2021-06-25 920 Project,快捷键,快速,定位,到,任务,的,条形图,
微软Project软件排定计划的时候,我们输入了任务的基本信息后,软件会帮我们计算整个项目的进度以及成本,包括关键路径等等。比如我们随便创建几个任务演示一下。 创建3个任务A、B、C,......
2021-06-25 618 Project,为什么,不,自动,计算,进度,了,微软,
