Project Server或者Project Online版本是可以联机的,从而实现团队的协作功能。但其实绝大部分Project用户使用的都是Project Professional专业版,也可以理解为单机版软件。
那么在单机版软件中,能否实现多个项目同时调用公司里的共有资源呢?
也是可以间接实现的,我们来演示一下。

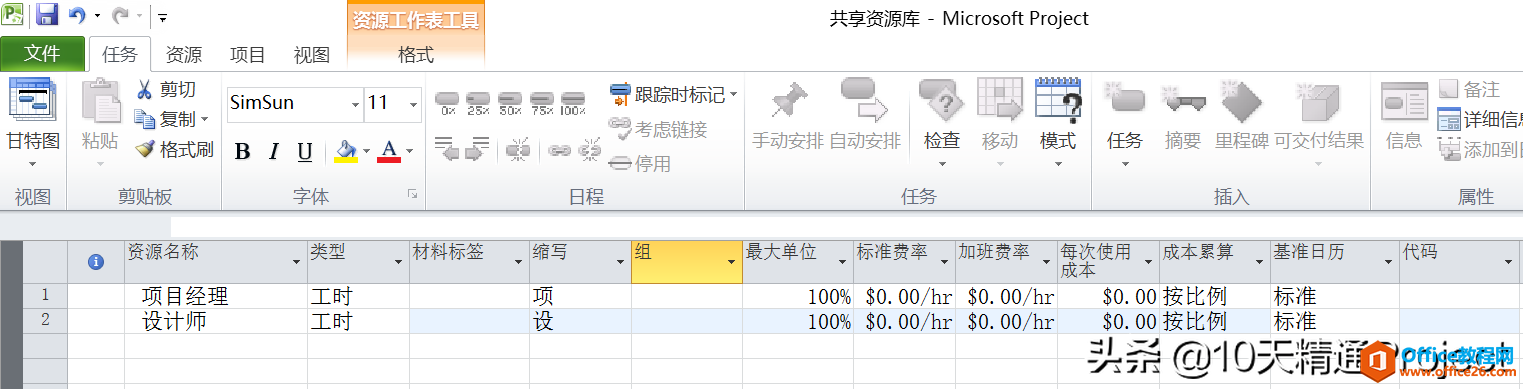

首先我们创建一个共享资源库的文件,随便给这个文件取个名字,比如叫做“共享资源库”吧。在这个文件中,我们不创建任何任务,只在【资源工作表】中创建公司项目中可能会用到的资源。
这里只是演示一下,我们就简单地创建2个资源吧,比如项目经理和设计师,我们也不改它的默认数量了,都是100%,如图1所示。
【注意】暂时不要关闭这个共享资源库的文件。
图1
然后我们再创建一个新的项目文件,比如叫做“项目1”。在这个项目文件中,我们随便创建几个任务A、B、C,设置一下关联关系,并输入工期,这个不是本文的重点,所以随便设置即可,如图2所示。
图2

然后在“项目1”文件中,点击【资源】主菜单下的【资源库】-【共享资源】,如图3所示。
图3

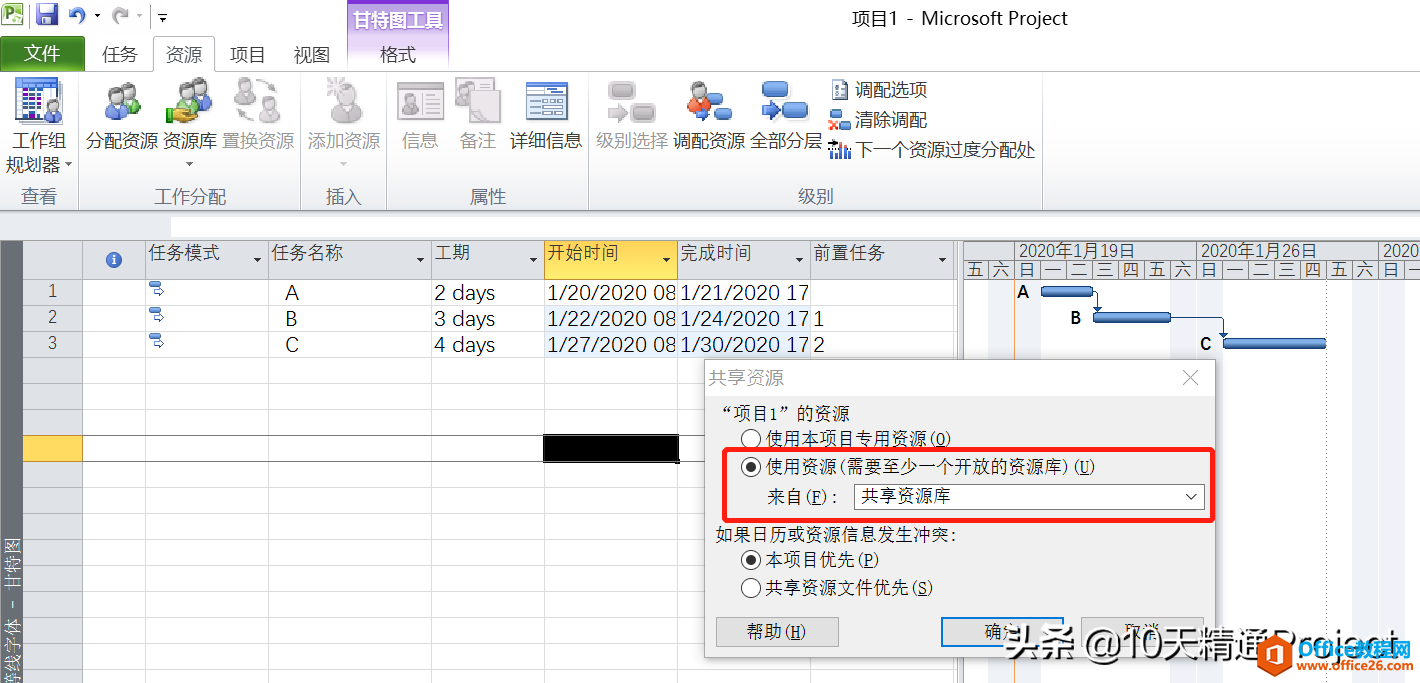

接下来会弹出一个窗口,如图4所示,选择第二个选项【使用资源(需要至少一个开放的资源库)】。由于之前创建的文件“共享资源库”是打开的状态,所以在下图中的【来自】下拉菜单中就可以看到【共享资源库】这个文件名称,我们点击确定。
图4

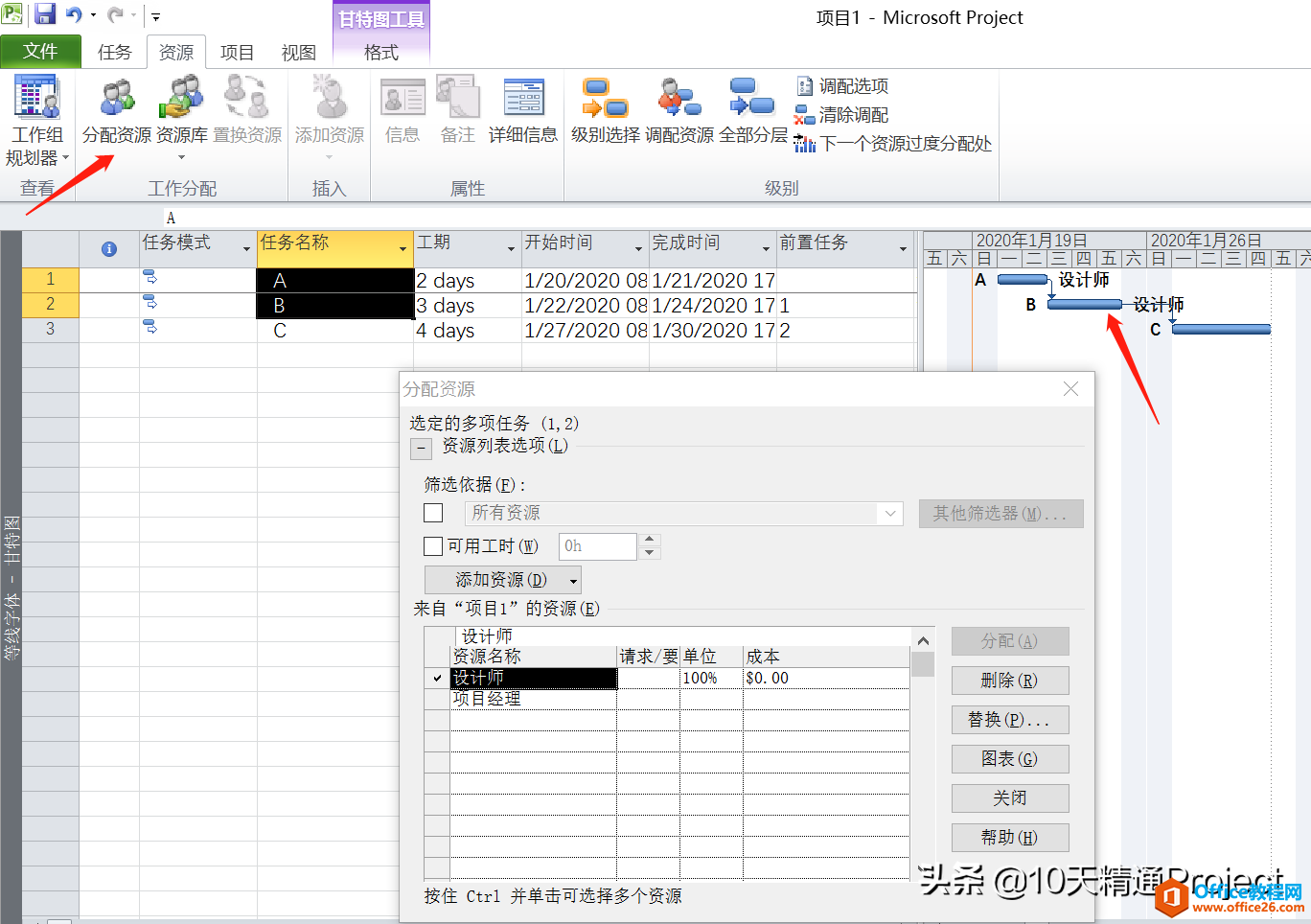

然后我们在“项目1”文件中,同时选中任务A和B,然后点击【资源】主菜单下的【分配资源】,那么会弹出如图5所示的窗口。注意,我们并未在本文件“项目1”中创建任何资源,但是在弹出的【分配资源】窗口中却出现了两个资源名称:设计师、项目经理。这些资源来自哪里呢?就是来自于上一步操作创建的“资源库”。
然后我们给任务A和B分配资源“设计师”。
图5

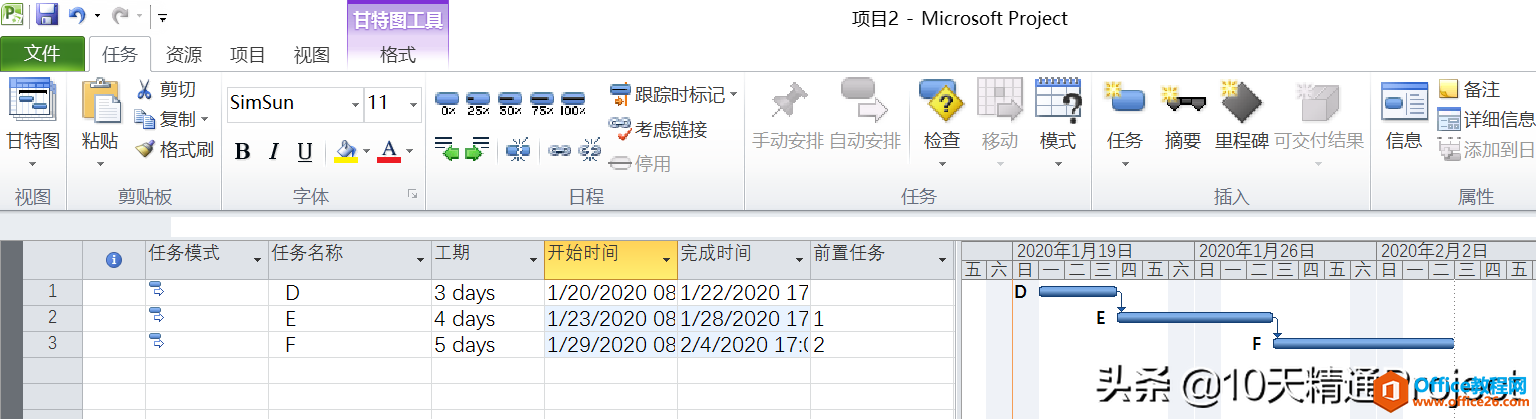

此时,我们再创建一个新的项目文件,比如叫做“项目2”,然后随机创建几个任务,比如任务D、E、F,随便设置关联关系以及输入工期,如图6所示。
图6

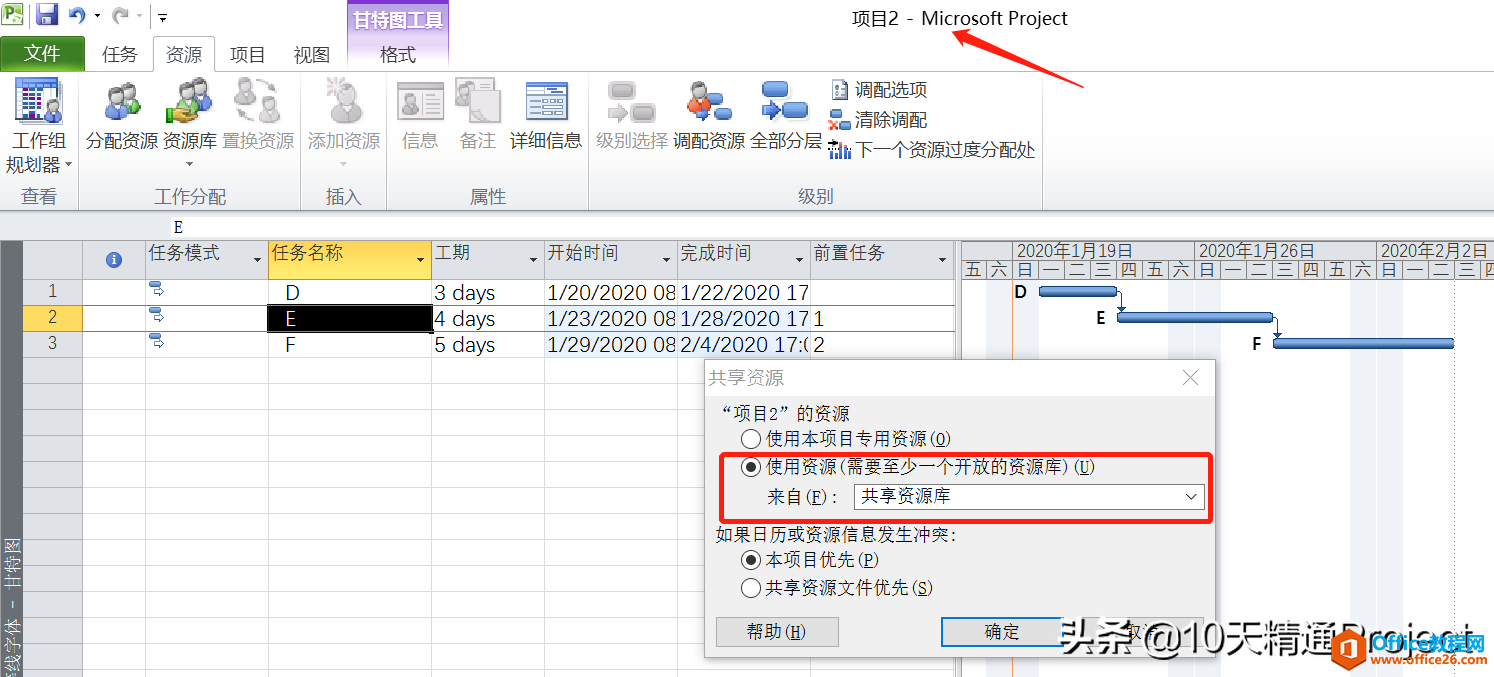

然后按照类似于图3所示的操作方式,为项目文件“项目2”设置资源库,如图7所示。
图7
接下来为项目2中的任务D和E分配资源共享资源库中的资源“设计师”,如图8所示。仔细看的话,会发现任务D和E在【标记】列中出现了红色小人的图标,代表有资源过度分配,或者资源冲突。
图8
而如果我们再返回项目文件“项目1”,也会发现任务A和任务B前面也出现了红色小人的图标,如图9所示。
图9
为什么会出现资源过度分配(红色小人)的提示呢?
目前我们有3个项目文件:

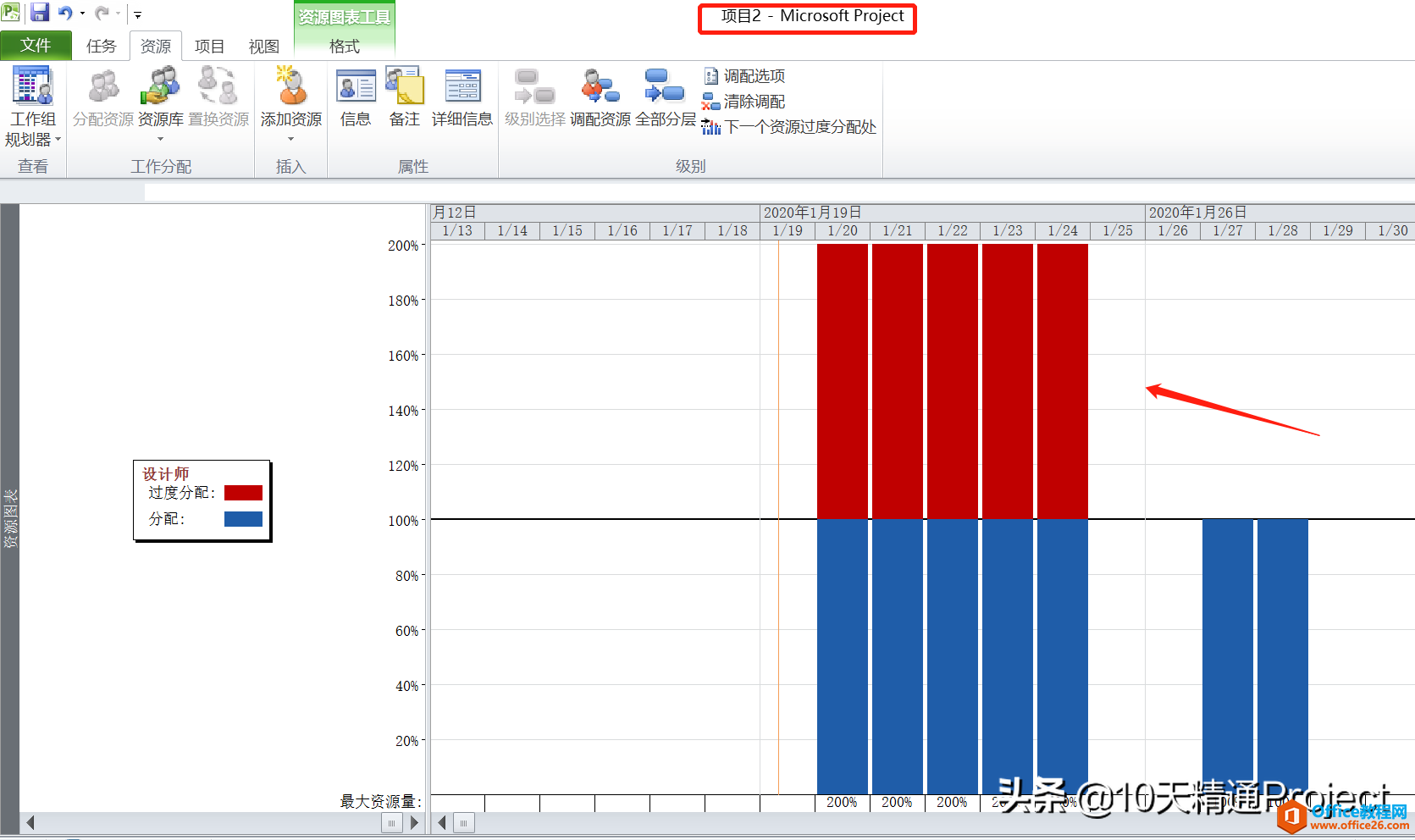

我们现在随便找其中一个文件,比如说“项目2”吧,然后切换到【资源图表】视图中,如图10所示,会发现,这个资源“设计师”在1月21日到1月24日出现了过度分配,最大单位或者说最大的可用数量为100%,而目前实际分配的工作量已经是200%了。
图10
这是什么原因呢?就是因为“项目1”中的任务A和任务B与“项目2”中的任务D和任务E都在调用同一个资源“设计师”,那么在重叠的时间段就可能会出现资源冲突了。

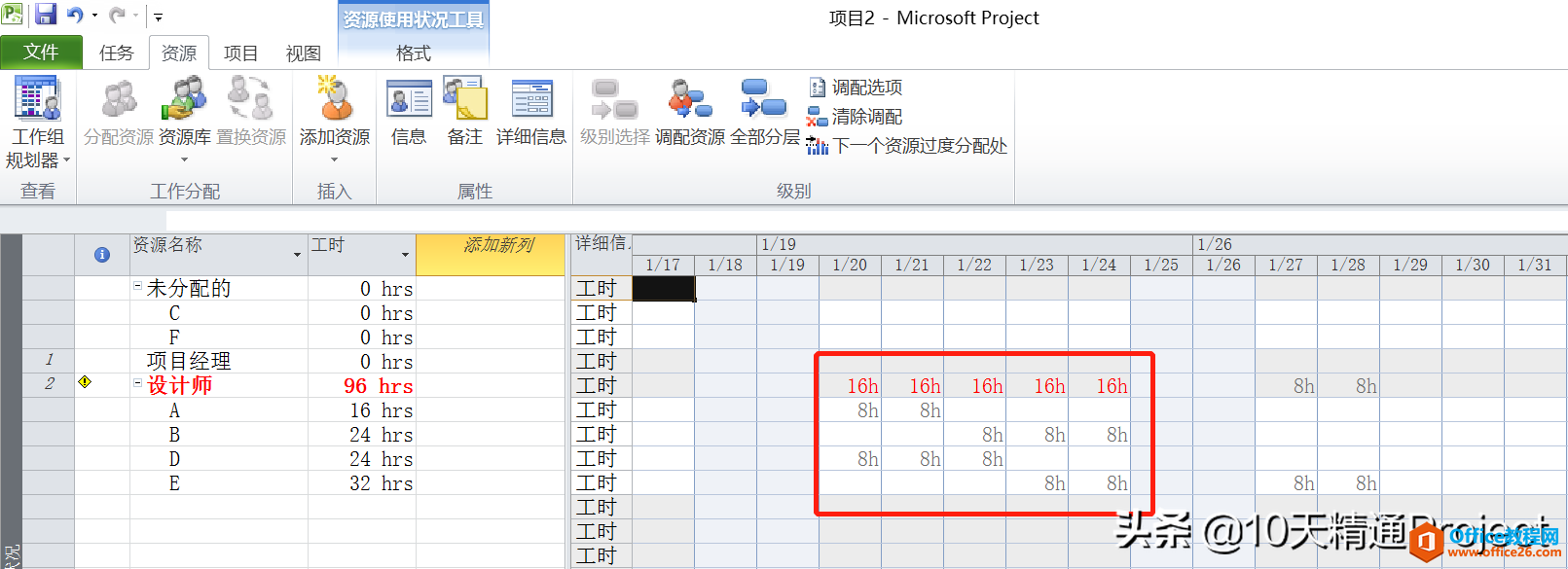

我们再切换到另外一个视图【资源使用状况】,如图11所示,设计师这个资源是红色的,因为它有过度分配的任务,如图所示,在1月20日到1月24日,它每天分配的工作量是16个小时,分别来自于A、B、D、E这几个任务。
图11

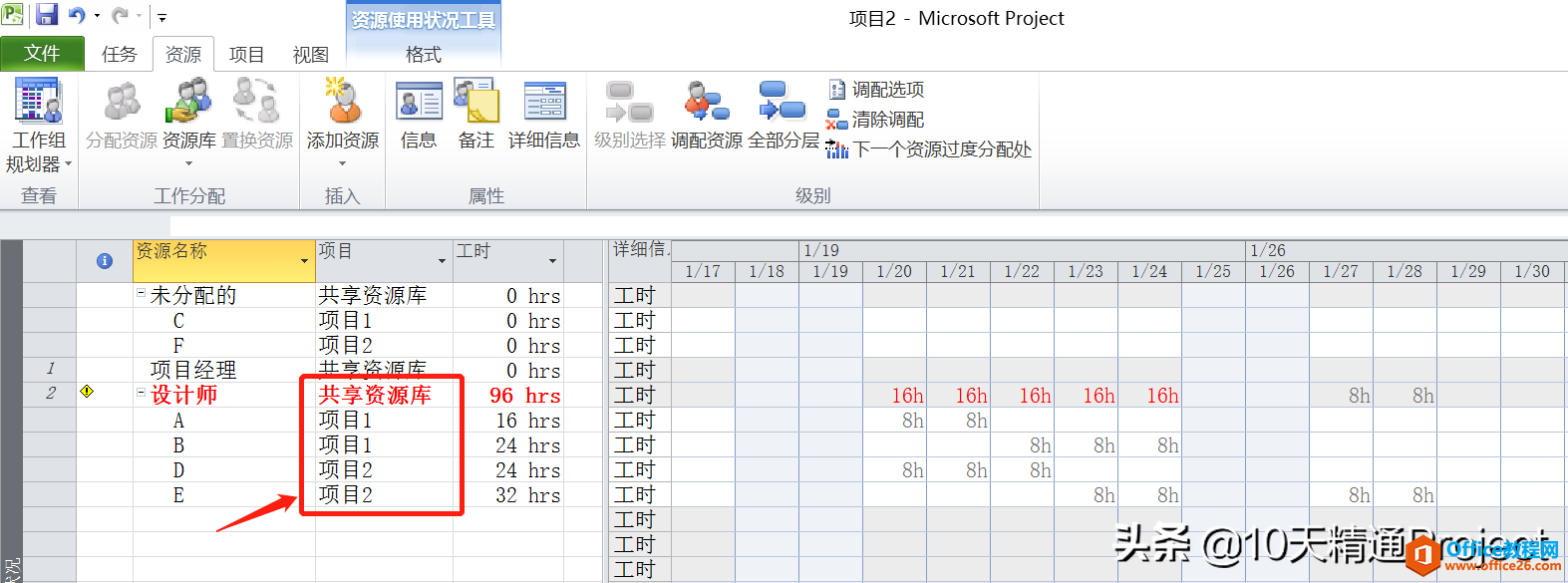

我们也可以在左侧的工作表区域中插入一列【项目】,如图12所示,这样我们就可以看到任务A、B、D、E分别来自于哪个项目文件了。
图12
在关闭以上其中任何一个文件时,它会提示你要不要同时保存到其他文件中,点击“是”就可以。这样的话,基本上就能让大家了解,多个不同的项目如何调用共同的资源库了。
在实际操作中,如果这几个项目文件都是你自己来管理,那么在自己的电脑上来创建和维护就可以了。如果不同的项目文件由不同的项目经理维护,那么建议大家把这些文件都放在一个统一的公共盘文件夹中,这样大家还是可以调用共同的资源库文件中的资源。
标签: Project 多个 项目 如何 调用 共享 资源库
相关文章
project2010,project2013,project2016,project2019安装包点击下载 需要注意的是xp系统只能装project2010;win7可以装project2019以下版本。project2019目前只能win10和以上版本。 百度云网盘 点击下载 project 软件......
2021-06-25 941 project,project下载
文件信息项目信息(在最右侧)高级属性 弹出文档属性对话框,标题框就是项目标题。 Project 如何更改项目标题......
2021-06-25 595 Project,如何,更改,项目,标题,文件,信息,项目,
摘要任务的工期可以根据其子任务的最早开始时间和最晚结束时间来计算,如下图,最早开始时间为2019年2月27日,最晚完成时间为2019年3月7日,所以摘要任务的工期时间为7个工作日。 Project......
2021-06-25 9 Project,2016,中,摘要,任务,的,工期,如何,计算,
作为一个合格的项目经理,你要的可能不仅仅只有project,你还要会其他的很多的技能,不过这里我只介绍project的使用。 对于我来说,project主要是用来对项目工作进行规划,计算成本,进度跟......
2021-06-25 302 Project,简介,和,安装,作为,一个,合格,的,项目,
在Project软件中有三个计划,很多人都没有搞清楚它们之间的关系,我们来简单梳理一下。 1. 当前计划。 这是一个滚动的、动态更新的计划,包括以下这些列:工期、开始时间、完成时间、工......
2021-06-25 872 Project,中,基准,计划,、,当前,与,实际,状态,之,
