在百度知道上看到一个问题:
比如任务1开始时间是 5月1日,完成时间是5月3日。任务2开始时间是5月2日,完成时间是5月4日,任务1和任务2合计所用时间是4天(去掉了重复的天数)。Project中如何快速计算出多个任务的合计所用时间?
我们把问题再总结提炼一下,就是在Project计划中,任意抽取几个任务,能不能计算出这些抽取的任务的合计工期或者占用的时间段?
这个是比较容易实现的。
假定我们有一个计划,包含10个任务,如图1所示。
图1
假如我们想查看一下任务2、4、6、8这四个任务合计所占的工期和时间跨度,有没有比较快捷的方式呢?
我们可以用Project软件里面的【分组】功能。

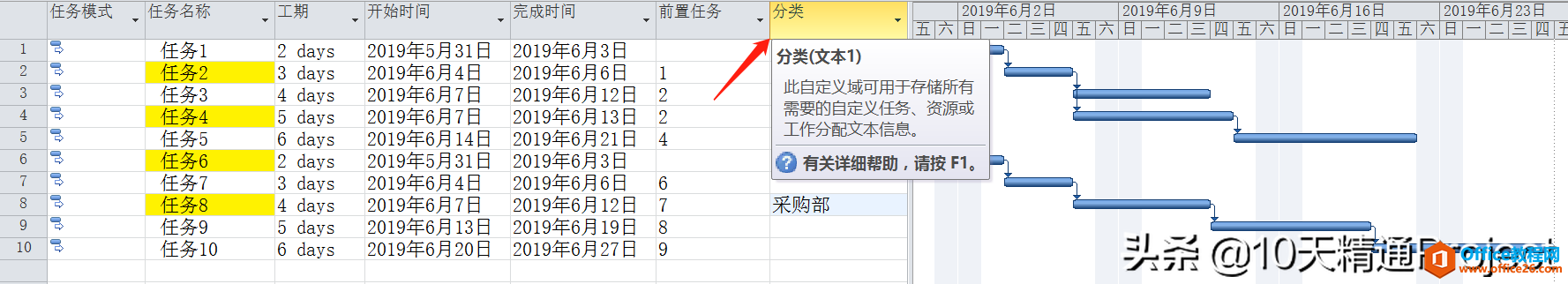

随便插入一列,比如命名为【分类】,这个名字不重要,大家可以随便取名字。然后我们在任务2、4、6、8的【分类】列中输入能够区分于其他任务的内容,比如都是采购部的工作,我们对这些任务都输入采购部,如图2所示。
图2
需要提醒的是,当我们在Project中随便插入一列,随便输入一个名字,相当于是自动占用了一个文本列。在刚才的操作中,我们把鼠标移动到刚创建的【分类】列标题上,如图3所示,看一下它是占用了哪一列,如图3所示,当前占用的是【文本1】列,注意记住这个列名称。
图3
然后在【视图】菜单下,点击【分组依据】下拉菜单中的【新建分组依据】,如图4所示。
图4

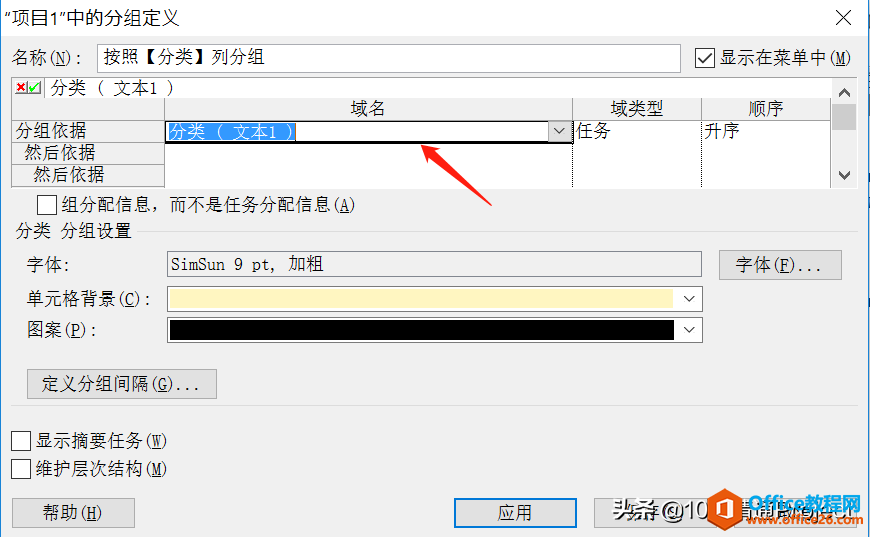

在弹出的分组定义窗口中,我们可以首先给这个新的分组取个名字,比如“按照【分类】列分组”,然后在下方的【分组依据】中找到【域名】为【文本1】或者【分类】。其他还有些设置,我们暂且略过,因为不影响我们最终的显示效果。点击【应用】按钮。
图5

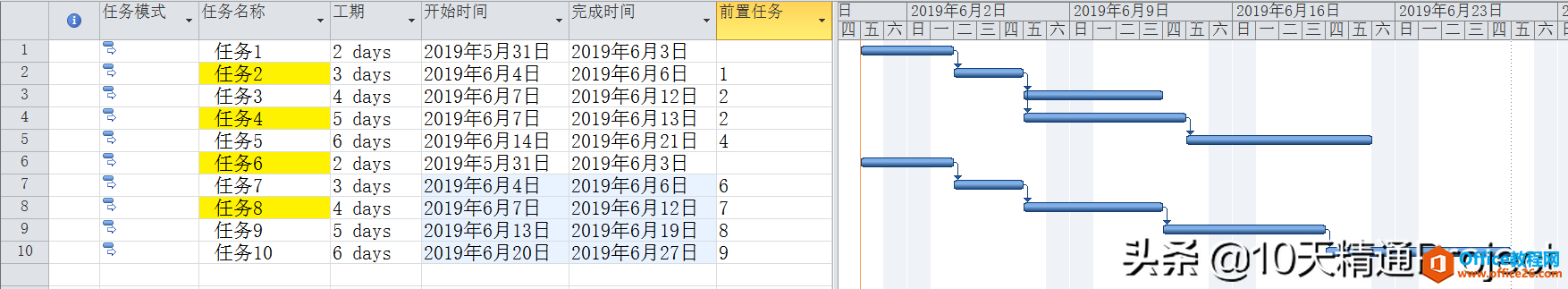

好了,已经大功告成了,如图6所示。所以在【分类】列中属于“采购部”的任务被显示到了同一组中,非“采购部”的任务显示到了另外一组中。从图6中可以直观地看到,任务2、4、6、8总共占用8个工作日,从5月31日到6月13日这个时间段。
图6
通过分组的方式,是不是轻松实现了我们的需求呢?
标签: 如 何在 Project 中 计算 多个 任务 的 合计 在
相关文章
在实际工作过程中,项目经理怎么样能够快速的做出一个清晰且有效的项目计划呢? 今天给大家分享微软体系的项目管理工具Project的使用,本文以Project 2016为例,结合Excel+实际项目为例进行讲......
2021-06-25 534 Project,Project2019,项目管理工具
Project2013教程-常见视图-跟踪甘特图: 跟踪甘特图视图其实和甘特图视图的外观样式一样,但是跟踪甘特图视图中的显示两种任务条形图,一个条形图形在另一个条形图形的上方。 上方的条形......
2021-06-25 35 Project,Project甘特图
我们已经给大家讲了Project【任务模式】为手动计划的情况下会出现的一些弊端,也已经强烈建议大家把任务模式改为自动计划。(https://www.office26.com/project/19066.html) 那么,怎么把Project软件默......
2021-06-25 556 Project,中,怎么,把,默认,的,任务,模式,改成,
项目过程中每隔一段时间,就需要跟领导或者合作方做一次进度汇报,这时候就需要一些进度信息来查看具体的执行情况。 统计信息查看 有时候不方便直接开project文件,那就打印或者导出来......
2021-06-25 249 Project,项目,情况,汇总,查看,和,导出,实现,
01、分析 右键只能插入任务,不能插入标题,而插入任务会被编号,目前只能在打印设置标题,不能在编辑界面显示标题的,或者使用最高级任务的方式 02、解决 文件,打印,页面设置,页眉......
2021-06-25 117 project,2013,如何,显示,标题,、,分析,右键,只能,
